Детскую школу искусств в Чехове отремонтировали на 77%: что осталось сделать

Капремонт школы искусств в Чехове планируют завершить в IV квартале

/Главная /Строительство
Автор текста:
Мария Толстикова
/Главная /Строительство
Автор текста:
Мария Толстикова

Капитальный ремонт детской школы искусств в Чехове выполнен на 77%. Строители продолжают прокладку инженерных сетей, внутреннюю отделку помещений и благоустройство территории. Завершить работы планируют в IV квартале, к 65-летнему юбилею учебного заведения.

О ходе реконструкции сообщил Андрей Мамедов, начальник строительного участка подрядной организации.

Инженерные сети готовы на 70%

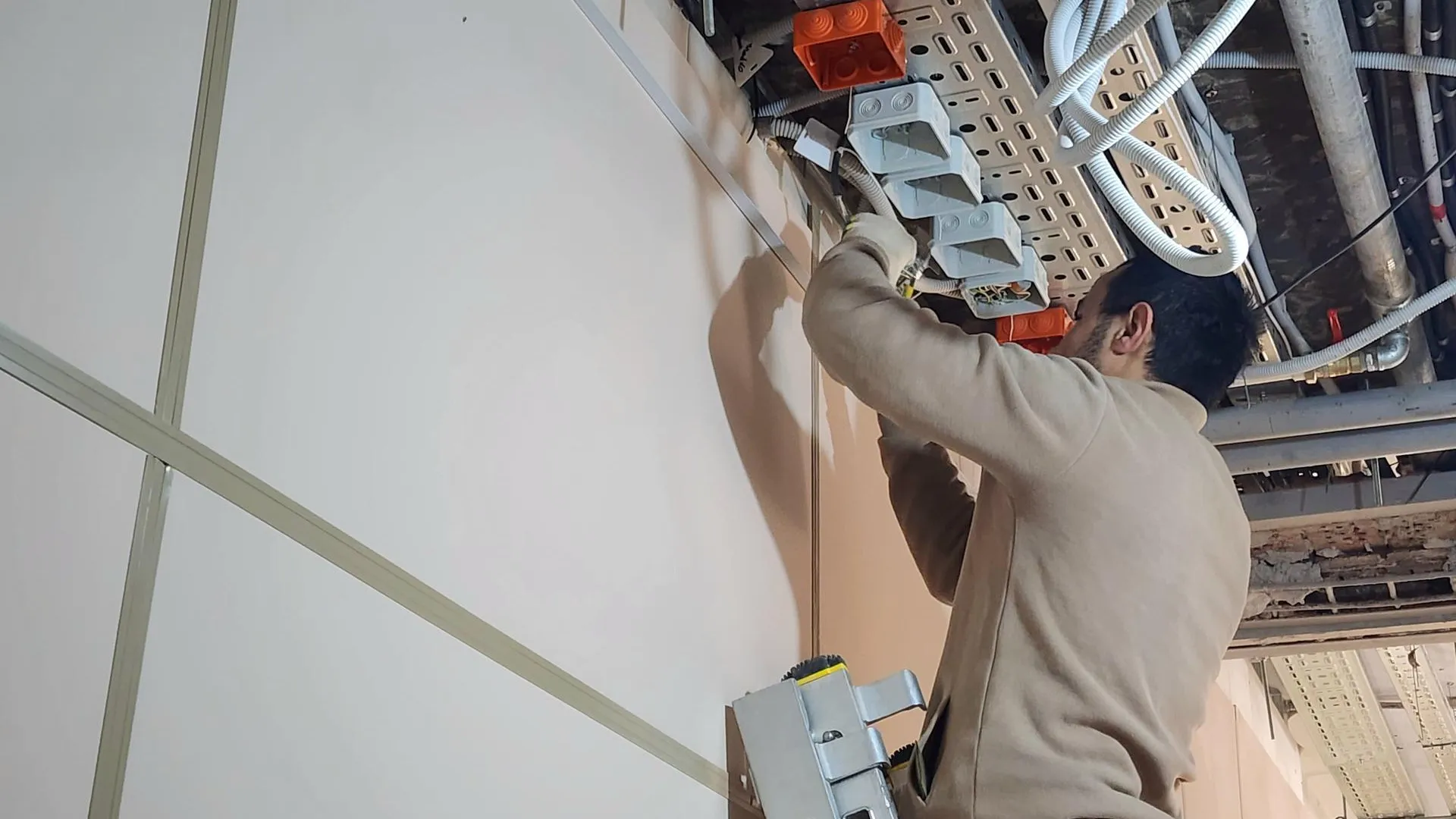

В здании завершают замену изношенных сетей электроснабжения и слаботочных систем. Рабочие демонтируют старые короба, лотки и кабель-каналы под потолками, прокладывают силовые кабели, устанавливают розетки и выключатели.

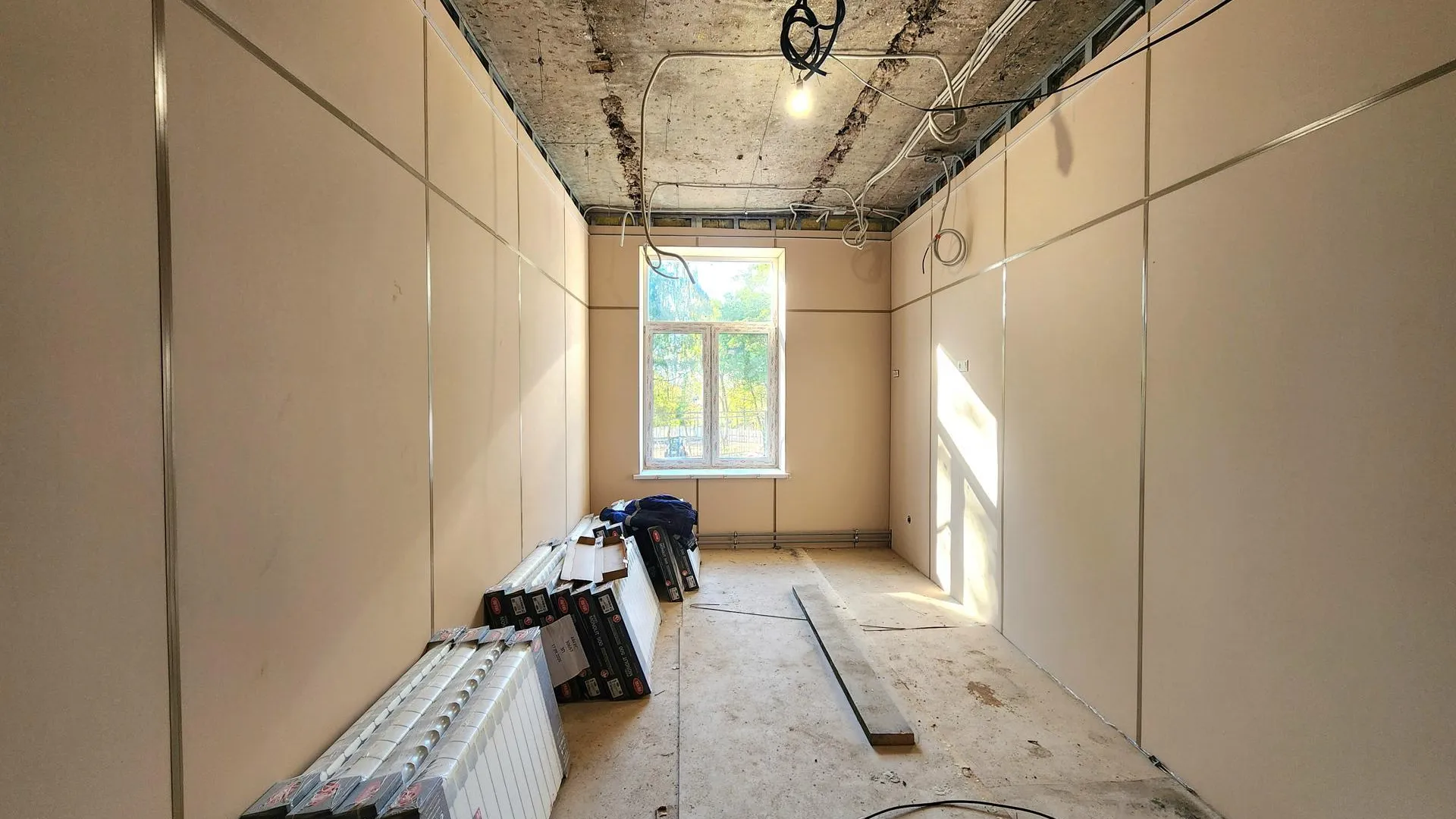

Картинка
/ Фото: REGIONS/Дмитрий Алексеенко

Параллельно обновляют системы горячего и холодного водоснабжения, канализацию и вентиляцию. Общая готовность внутренних инженерных коммуникаций составляет около 70%.

Также строители проложили трубы и стояки отопления, установили большую часть радиаторов. Сейчас систему теплоснабжения проверяют под давлением. Начать отапливать здание планируют на днях.

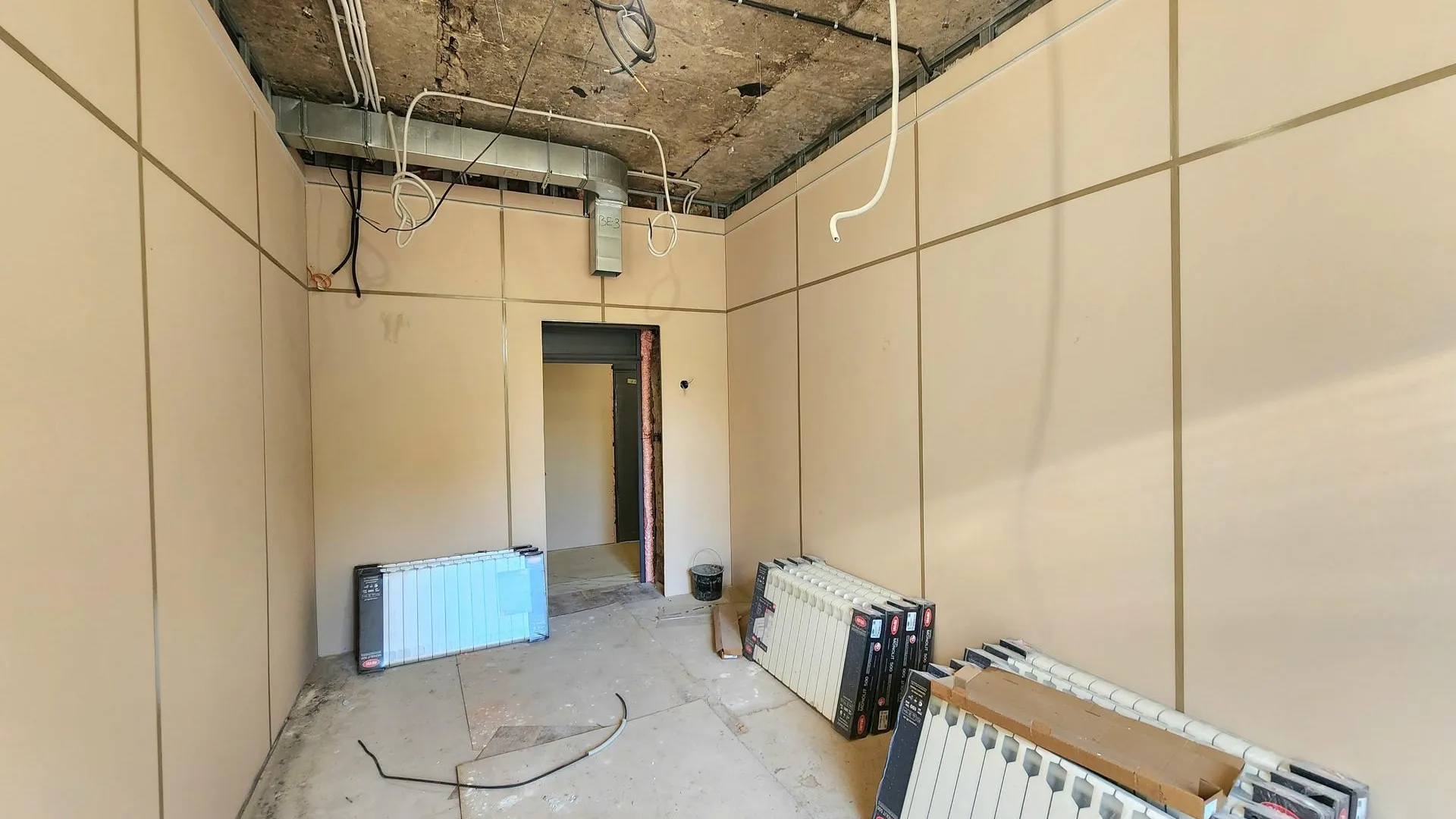

В помещениях продолжают отделку

Стены утепляют плитами из минеральной ваты и облицовывают панелями. Во многих кабинетах и коридорах уже подготовили полы и уложили финишные покрытия — линолеум и керамогранит. Кроме того, рабочие приступили к монтажу навесных потолков «Армстронг».

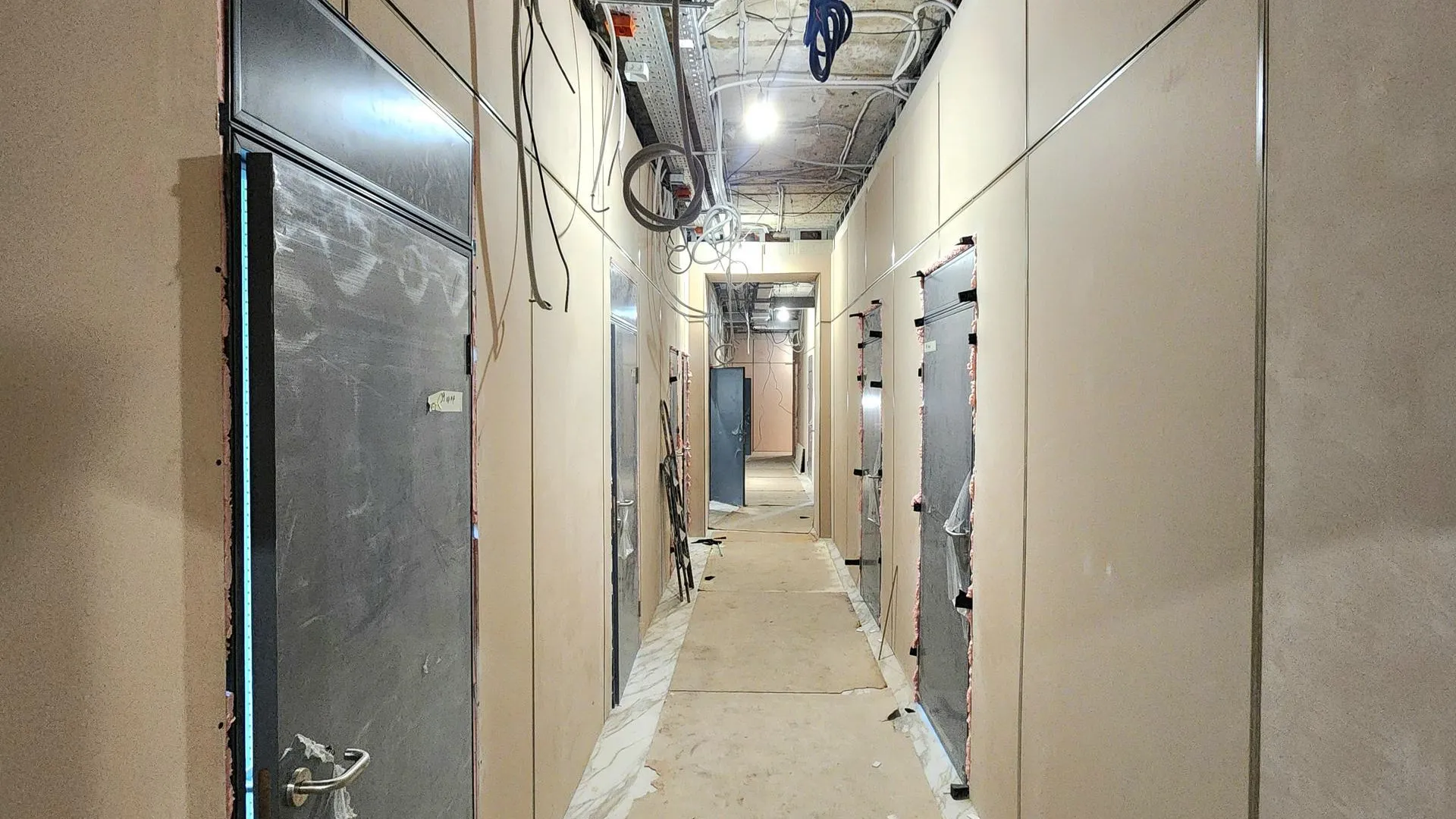

Картинка
/ Фото: REGIONS/Дмитрий Алексеенко

В санузлах стены и полы облицевали керамической плиткой. На объект доставили двери, началась их установка.

Ранее в здании заменили все оконные блоки и стеклопакеты, полностью закрыв тепловой контур. Благодаря этому отделочные работы и прокладку коммуникаций можно продолжать при нормативной температуре.

Фасад и кровлю уже обновили

Строители завершили отделку фасада и покрасили его со всех сторон. При этом исторический облик здания сохранили. Также отремонтировали скатную кровлю, на которой уложили металлочерепицу.

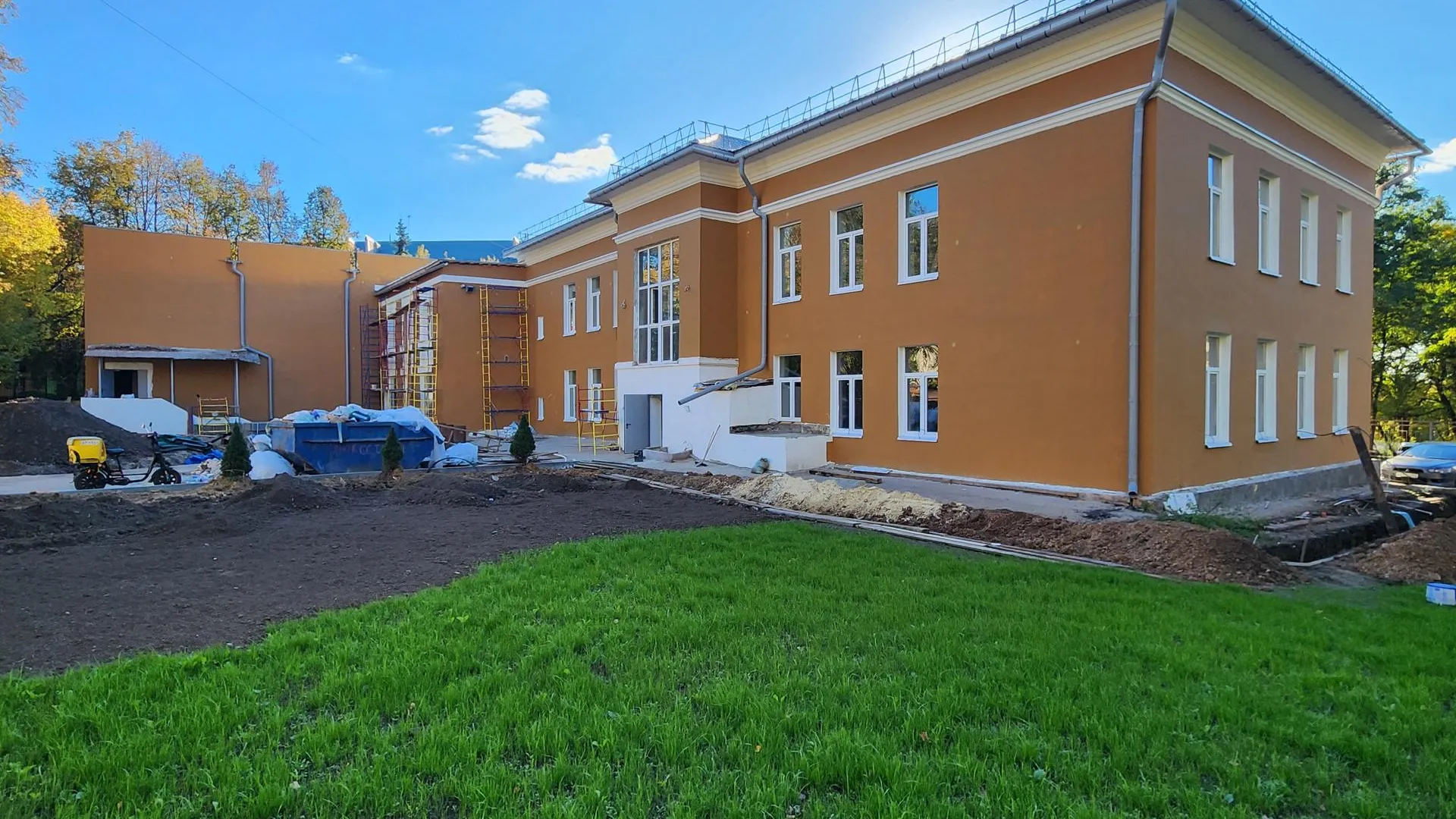

Картинка
/ Фото: REGIONS/Дмитрий Алексеенко

Входную группу частично реконструировали: обновили металлический каркас и козырек, отремонтировали ступени. Сейчас завершают облицовку цоколя керамической плиткой и приводят в порядок отмостку вокруг здания.

Территорию школы благоустраивают

На переднем дворе планируют уложить новый асфальт. На заднем дворе ремонтируют проходы и проезды, бортовые камни уже заменили.

Территорию также подготовили к озеленению: землю разровняли, насыпали плодородный грунт и посеяли газон.

Картинка
/ Фото: REGIONS/Дмитрий Алексеенко

После завершения реконструкции в школе установят новую мебель и оборудование, а также создадут доступную среду для людей с инвалидностью и маломобильных групп населения.

Капитальный ремонт проводят по государственной программе Московской области «Строительство и капремонт объектов социальной инфраструктуры». Работы финансируют из регионального бюджета. По данным главы округа Михаила Собакина, завершить их планируют в IV квартале — к 65-летнему юбилею школы.
