Внутренняя отделка и ремонт фасада: ремонт котельной № 4 заканчивают в Чехове


/Главная /Строительство
Автор текста:
Анастасия Соловьева
/Главная /Строительство
Автор текста:
Анастасия Соловьева

В микрорайоне Венюково подходят к концу работы по модернизации котельной № 4, построенной в 1988 году. Основные усилия сейчас сосредоточены на облицовке фасада здания, внутренней отделке помещений и ремонте отмостки вокруг объекта

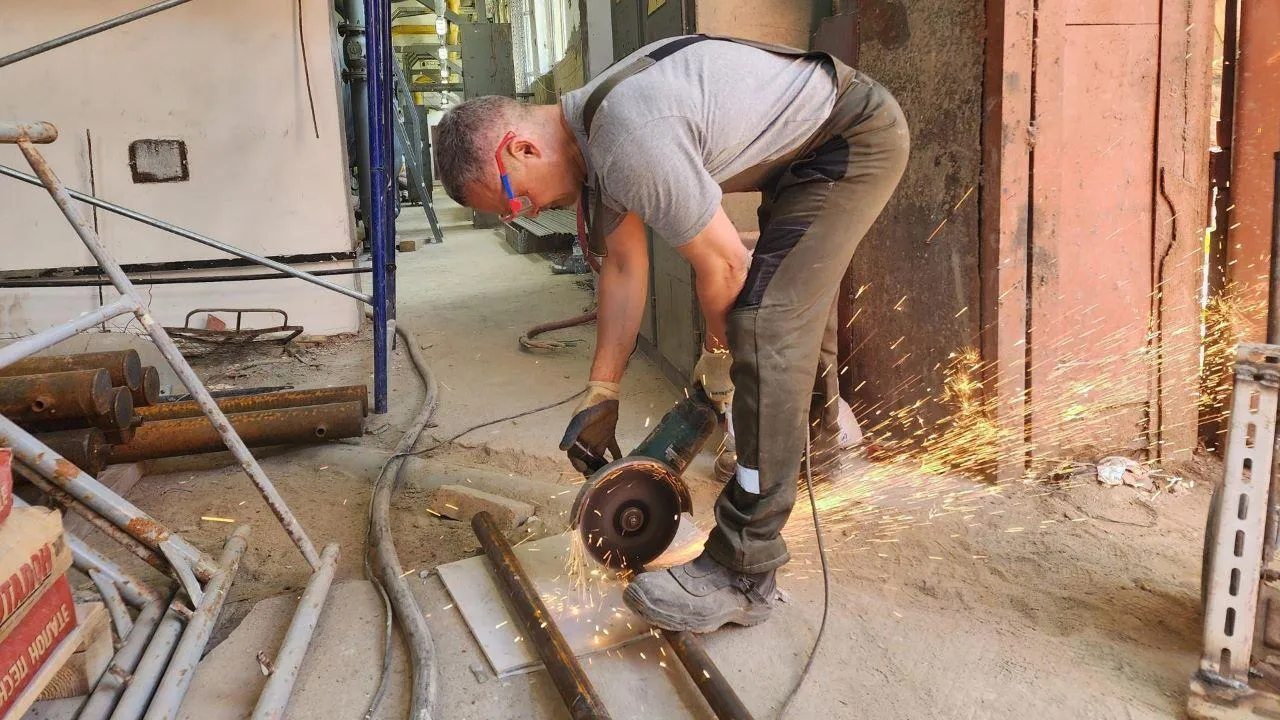

Как сообщил Алексей Колясников, заместитель директора генерального подрядчика ООО «РСПК», завершаются общестроительные работы. Специалисты монтируют примыкания на кровле, устанавливают парапетные крышки и обустраивают вентилируемый фасад. Новый фасад придаст зданию современный внешний вид и обеспечит качественную гидроизоляцию стен.

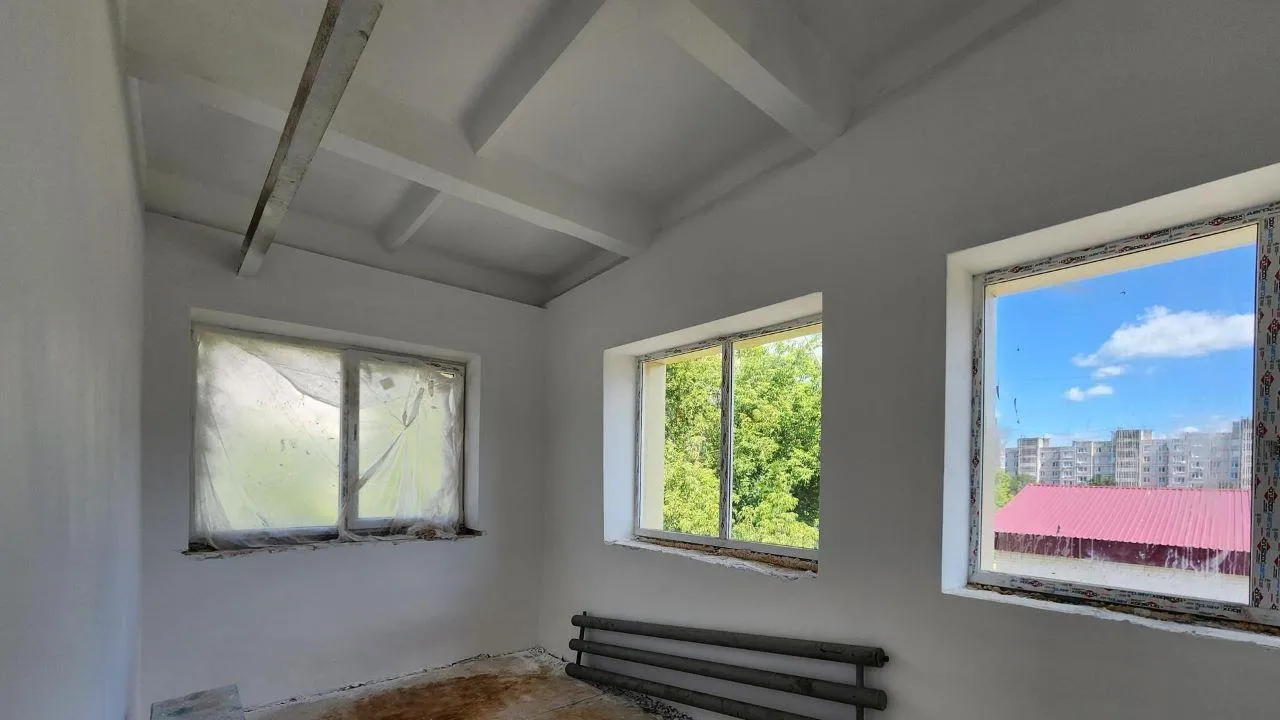

Параллельно начались работы по замене старой отмостки. Для ее обустройства проводятся земляные работы, включая снятие верхнего слоя грунта и подготовку основания. Ранее уже была полностью обновлена кровля и установлены современные пластиковые окна.

Внутри котельной завершается отделка помещений. В последнем большом зале ведутся финальные работы, а санитарно-бытовые помещения, включая туалеты и душевые, оборудуются новой сантехникой и облицовываются плиткой. Также проведен ремонт других рабочих помещений и административного здания, что позволит создать комфортные условия для персонала.

Котельная, обеспечивающая теплом и горячей водой 44 многоквартирных дома, школу, четыре детских сада и поликлинику, впервые за время своей эксплуатации проходит капитальный ремонт. Объект включен в государственную программу Московской области «Развитие инженерной инфраструктуры, энергоэффективности и отрасли обращения с отходами».

/ Фото: REGIONS/Дмитрий Алексеенко
Картинка
Картинка

В рамках модернизации установлены четыре новых котла, три из которых имеют мощность 7 МВт, а один — 10 МВт. Эти котлы уже успешно прошли испытания в прошедшем отопительном сезоне. Также были заменены внутренние и наружные газопроводы, теплообменники, насосы, шкафы управления и все электрооборудование. Новая система химической водоподготовки теперь работает автоматически, что снижает риск аварий и увеличивает срок службы оборудования.

Котельная продолжает функционировать во время проведения ремонтных работ. На сегодняшний день готовность объекта составляет примерно 90 процентов. Завершение модернизации намечено на середину июля, а ввод в эксплуатацию — на 1 августа.

Программа модернизации водо- и теплоснабжения в Чеховском округе, реализуемая при поддержке губернатора и правительства Московской области, охватывает 39 объектов, включая котельные, центральные тепловые пункты и теплосети. Программа разделена на несколько этапов.

В рамках первого этапа в прошлом году были модернизированы три котельные, начат капитальный ремонт еще 12 объектов и обновлены шесть участков теплосетей. На втором этапе планируется реконструкция 10 центральных тепловых пунктов, двух котельных, а также строительство четырех блочно-модульных котельных. В 2026 году планируется переложить более 24 километров теплосетей из общего объема в 43,4 километра.
