В Восточном микрорайоне Электростали продолжаются масштабные ремонтные работы на котельной «Восточная» и тепловых сетях. План работ согласован с Министерством энергетики Московской области. Для проведения ремонта котельная со 2 августа остановлена на три недели.

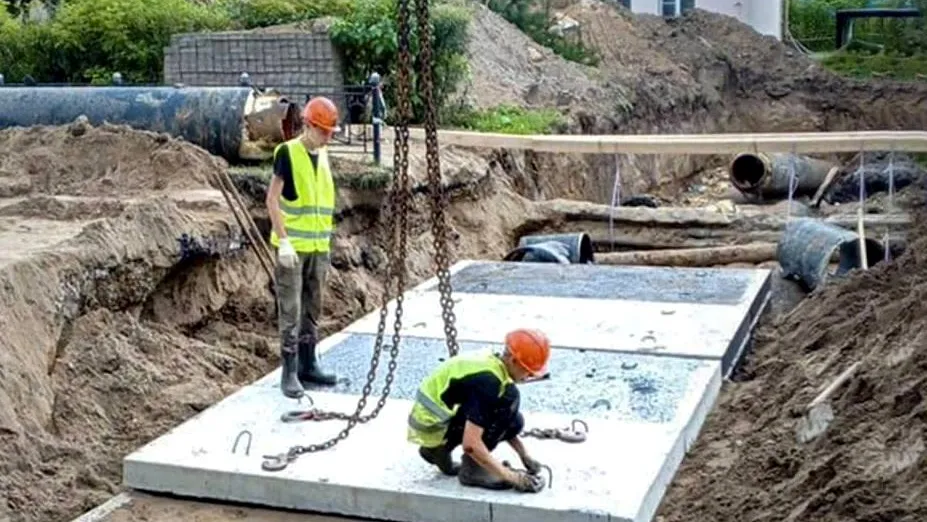

Специалистам предстоит заменить порядка пяти километров изношенных участков теплотрасс. В минувшие выходные замену одного из таких участков рабочие проводили под улицей Карла Маркса, из-за чего движение по ней перекрыли. Общественному транспорту пришлось скорректировать свои маршруты, чтобы объезжать закрытые участки улицы Карла Маркса.
«На месте работали шесть единиц техники и 19 человек. Рабочие вскрыли дорогу, уложили лотки, а в них — новые трубы», — прокомментировала ход работ глава Электростали Инна Волкова.
На данный момент все необходимые работы на этом участке уже выполнены, движение транспорта по улице Карла Маркса открыто.
Ранее сообщалось, когда в Восточном микрорайоне Электростали отключат горячую воду.
