Капитальный ремонт котла на 60 МВт завершат к началу отопительного сезона


/Главная /Официально
Автор текста:
Антон Маляко
/Главная /Официально
Автор текста:
Антон Маляко

Регламентные работы на центральной котельной Лыткарина завершены, но ключевой объект летней кампании еще в работе – это капитальный ремонт водогрейного котла тепловой мощностью около 60 МВт.

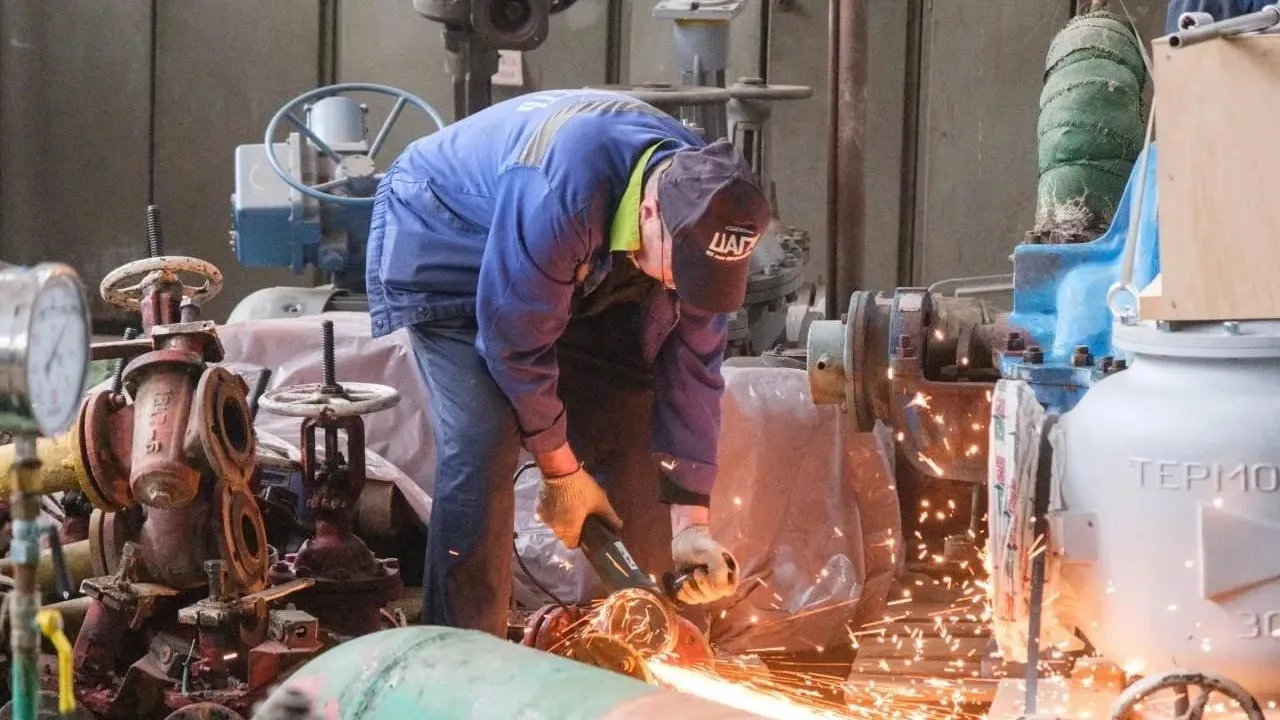

Трубная часть котла уже собрана на 100%: специалисты проводят гидравлические испытания сварных соединений и готовятся к обмуровке.Далее предстоит смонтировать горелочное оборудование, выполнить обмуровку котла, установить автоматику безопасности и управления, подключить электроснабжение и провести пусконаладочные работы.

Завершить капитальный ремонт планируется к началу отопительного сезона.

Обновленный котел будет работать с более высоким КПД – это повысит надежность теплоснабжения города и снизит риск аварийных ситуаций в зимний период.
