Губернатор открыл подстанцию «Дарьино» в Одинцове по новой программе модернизации электроснабжения Подмосковья

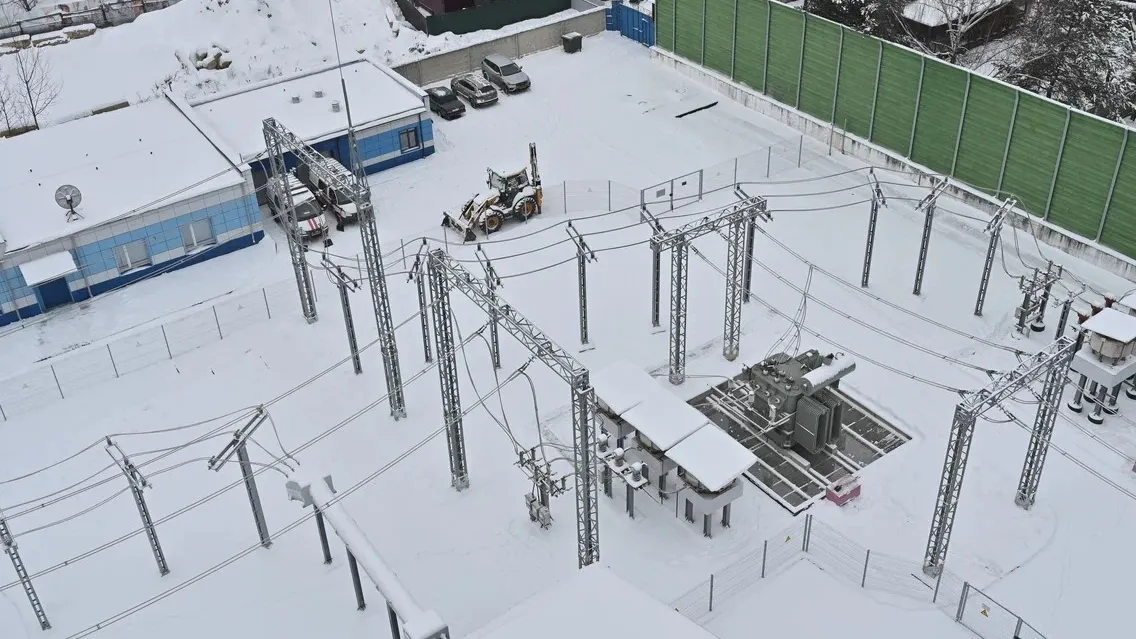

В Подмосковье улучшилось электроснабжение более 30 тыс. жителейПосле масштабной реконструкции в Одинцове открыли подстанцию «Дарьино», которая обеспечит электроэнергией 28 населенных пунктов. Об этом сообщили в пресс-службе губернатора и правительства Московской области.
Благодаря открытию подстанции электроэнергией обеспечат более 30 тыс. жителей, а также 37 социально значимых объектов, несколько крупных предприятий и территориальные сетевые компании.

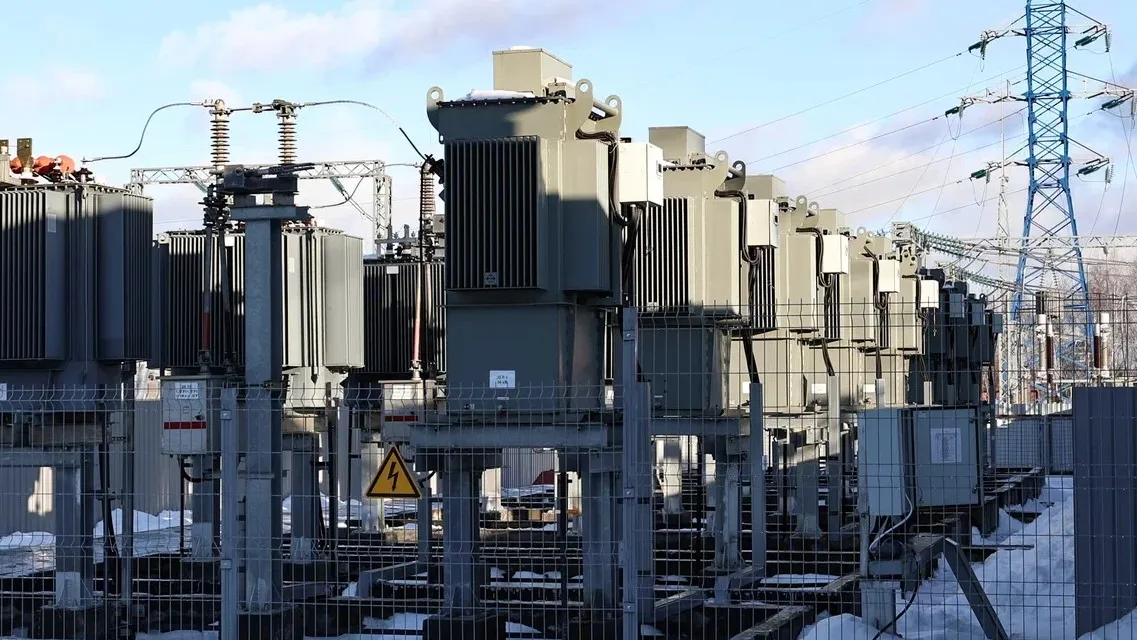

После модернизации мощность подстанции увеличилась с 50 мегавольт-ампер до 160 мегавольт-ампер (МВА). Кроме того, был создан резерв на 37,88 МВА. Это позволит обеспечить надежное электроснабжение новых потребителей, среди которых — строящийся сосудистый центр.

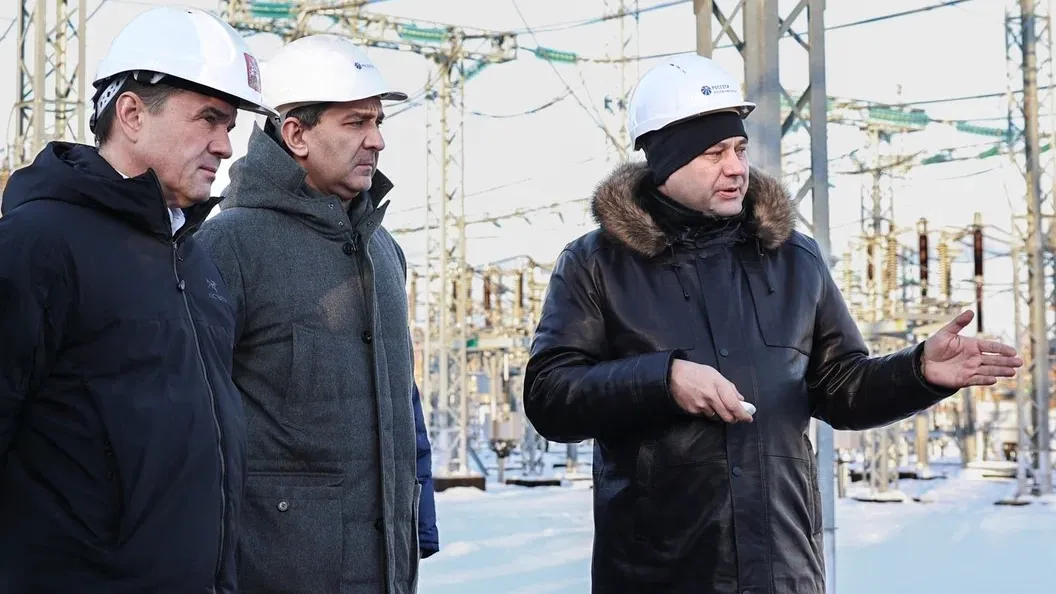

Старт работе обновленной подстанции дал губернатор Московской области Андрей Воробьев, а также генеральный директор ПАО «Россети» Андрей Рюмин и генеральный директор ПАО «Россети Московский регион» Александр Пятигор.
Подстанцию построили в 1973 году, последний раз ее реконструкцию проводили больше 30 лет назад. Инвестиции в текущую модернизацию составили более 1,4 млрд руб., при этом большая часть передового оборудования — отечественного производства.
На обновленном объекте предусмотрена возможность дистанционного управления. Теперь диспетчер в режиме онлайн может контролировать режим работы и технологическое состояние всех систем.
В Подмосковье реализуют масштабную программу по модернизации системы электроснабжения. В 2024 году было отремонтировано более 1,5 тыс. км линий электропередач, более 100 трансформаторов, около 2,5 тыс. трансформаторных подстанций и более 1,7 тыс. высоковольтных выключателей. При этом особое внимание уделили тем территориям, где активно растет количество дачников за счет высоких темпов строительства.
Как отметил Александр Пятигор, в 2025–2027 годах планируется строительство восьми подстанций 110–220 кВ и реконструкция 18 крупных питающих центров. Только эти проекты позволят дополнительно ввести более 2,3 тыс. МВА. Это практически четвертая часть от всей потребляемой мощности Московской области.
В 2025 году намечена реконструкция 5 подстанций, в 2026–2027 годах построят 8 питающих центров. Кроме того, в течение 2025–2026 годов модернизируют еще 13 питающих центров.
Программа модернизации системы электроснабжения Подмосковья затронула и Электросталь. Там также завершилась реконструкция подстанции, которая питает энергией дома жителей и социальные объекты.
:format(webp)/cmVnaW9ucy9wb3N0cy9tZWRpYS9pbWFnZXMvMjAyNC8xMi9EMmVsUzdjQmpQQ0ozNmZGUGVEZ0J1dk1WSlJZWkNoRllOQndzVDQzLndlYnA.webp)
:format(webp)/cmVnaW9ucy9wb3N0cy9tZWRpYS9pbWFnZXMvMjAyNC8xMi9keU9NbVVlc2ZkSWt2WUR1Y3R6Y09aaEY4TTFGcXNEWFBhOURlaFlmLmpwZw.webp)
:format(webp)/cmVnaW9ucy9wb3N0cy9tZWRpYS9pbWFnZXMvMjAyNC8xMi9uMHpWR1Q3dkhZc3JMa2ViZVBmQldQUTR1MFFIamg5WkZ1d3lLNDRtLmpwZw.webp)
:format(webp)/cmVnaW9ucy9wb3N0cy9tZWRpYS9pbWFnZXMvMjAyNC8xMi93QUtod0hJYm5FTHFqWmxVMWROTVFmVlZOYm9DeWhOY1ZGazZXa0ZyLmpwZw.webp)
:format(webp)/cmVnaW9ucy9wb3N0cy9tZWRpYS9pbWFnZXMvMjAyNC8xMi90VkdFaTM3RDBtQ0NOSEN4Qk1ySE02NjRyWktGcmliTFZna0J5ZURpLmpwZw.webp)
:format(webp)/cmVnaW9ucy9wb3N0cy9tZWRpYS9pbWFnZXMvMjAyNC8xMi9KQlRpYld0VndSOVlHOEt0Sk1GTkp6VTkyRlZBZ3h3MmdubGRtem5lLmpwZw.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi80L3Bob3RvLTIwMjYtMDQtMDItMjEtMTktNTMuanBn.webp)
:format(webp)/aHR0cHM6Ly94bi0tODBhaGNubGhzeGoueG4tLXAxYWkvbWVkaWEvbXVsdGltZWRpYS9tZWRpYWZpbGUvZmlsZS8yMDIxLzExLzE4L3FxcGVsMDk2NTMuanBn.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi80LzIwMjYtMDQtMDEtMTEtNDEtNTYucG5n.webp)
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi80L2RzYy02OTQ3LmpwZw.webp)
