Главгосстройнадзор Московской области проверил ход строительства новой котельной в поселке Братовщина Пушкинского округа. Объект мощностью 45 МВт обеспечит теплом и горячей водой жилой квартал, сообщили в ведомстве.

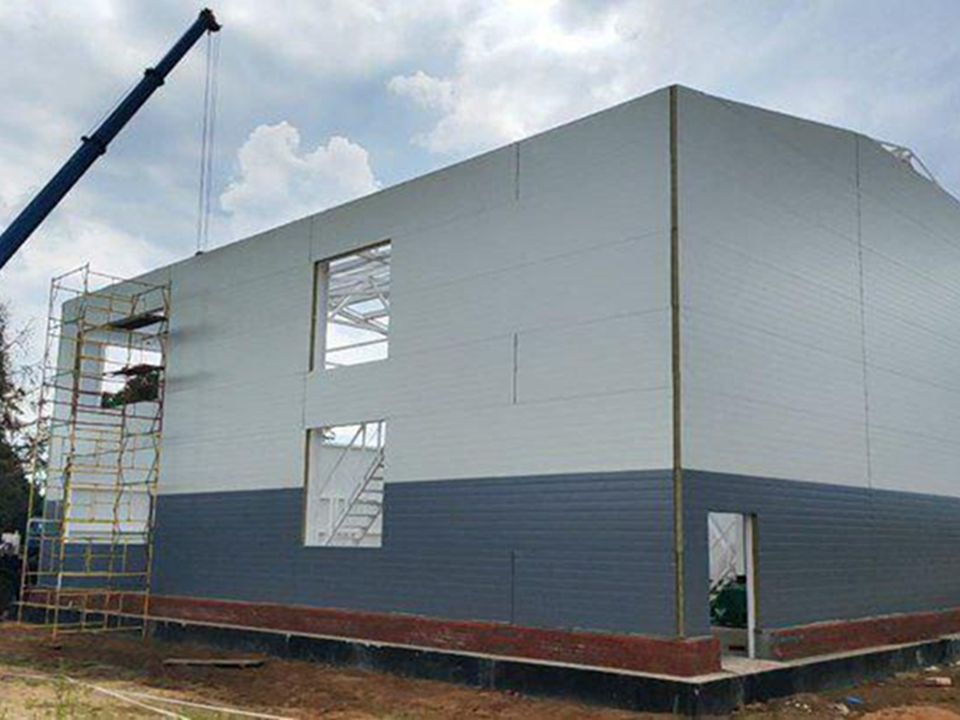

На сегодняшний день готовность объекта оценивается в 34%. Строители полностью завершили земляные работы и устройство фундамента, сейчас ведется монтаж надземной части здания.
Работы на площадке начались в мае текущего года. Ввод котельной в эксплуатацию запланирован на третий квартал 2025 года.
Энергообъект предназначен для снабжения теплом и горячей водой масштабного жилого квартала. Проект ЖК включает возведение 21 жилого корпуса, объектов социальной инфраструктуры и паркингов на территории в 34 га. В настоящее время в округе под надзором ведомства строятся 12 котельных.
