Котельная на Новогиреевской улице получит вторую жизнь

Глава города Филипп Науменко проверил ход реконструкции котельной

/Главная /ЖКХ
Автор текста:
Владимир Острогожский
/Главная /ЖКХ
Автор текста:
Владимир Острогожский

Реутове готовятся к отопительному сезону. Основное внимание уделяют модернизации ключевых котельных, которые обеспечат город теплом.

21 августа глава города Филипп Науменко проверил ход работ на котельной № 1 на Новогиреевской улице.

Здесь идет масштабная реконструкция по губернаторской программе «Модернизация тепло- и водоснабжения».

Фото: администрация г.о. Реутов
Фото: администрация г.о. Реутов

Построенная в 1965 году котельная исчерпала свой ресурс. Реутов вырос, и прежних мощностей стало недостаточно.

Работы начали весной, после окончания отопительного сезона. Шесть старых котлов общей мощностью 51 мегаватт меняют на четыре новых мощностью 88 мегаватт.

Фото: администрация г.о. Реутов
Фото: администрация г.о. Реутов

«Все старое оборудование уже демонтировано и вывезено, внутри здания залит новый фундамент. Два новых котла установлены в проектное положение, идет их обвязка, подготовка рам, опор, необходимых конструкций. Привариваются и устанавливаются насосы», — рассказала начальник производственного отдела организации-подрядчика «Промстроймонтаж» Надежда Мандрика.

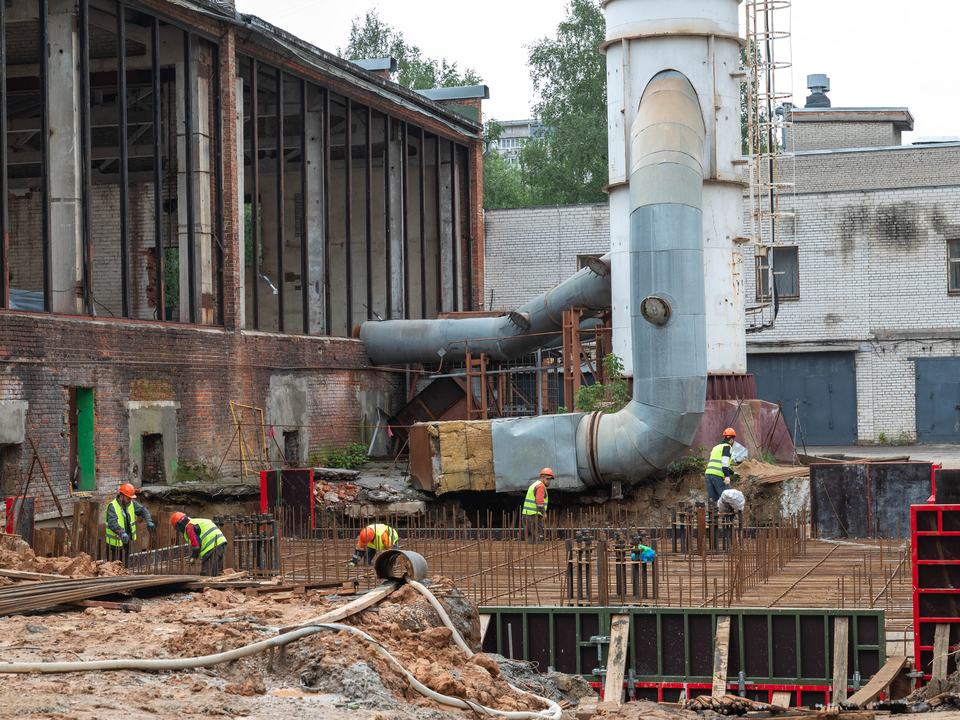

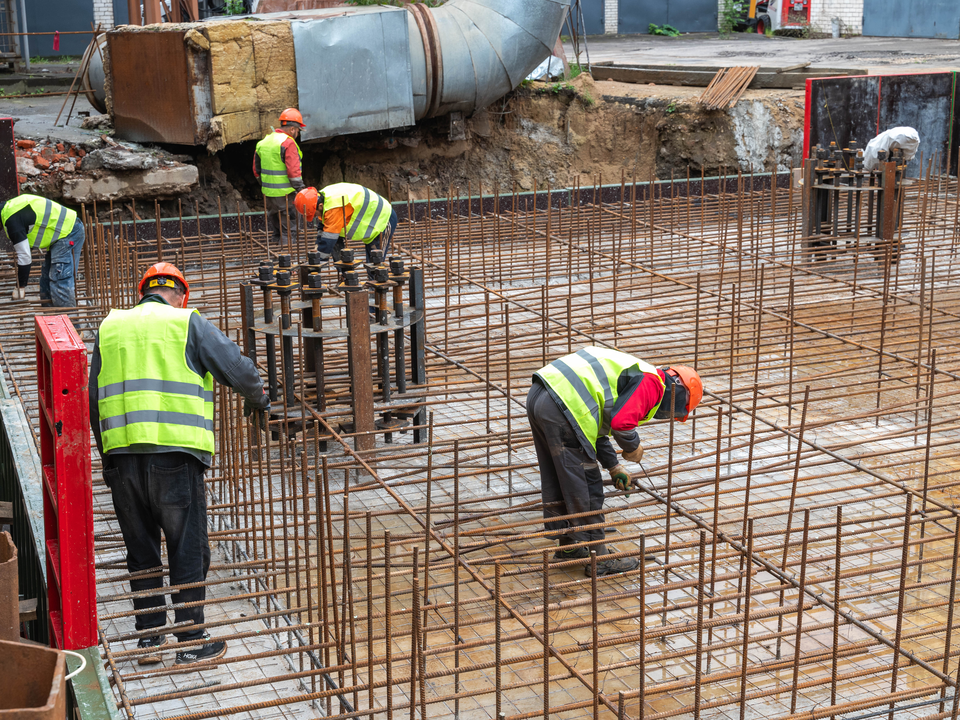

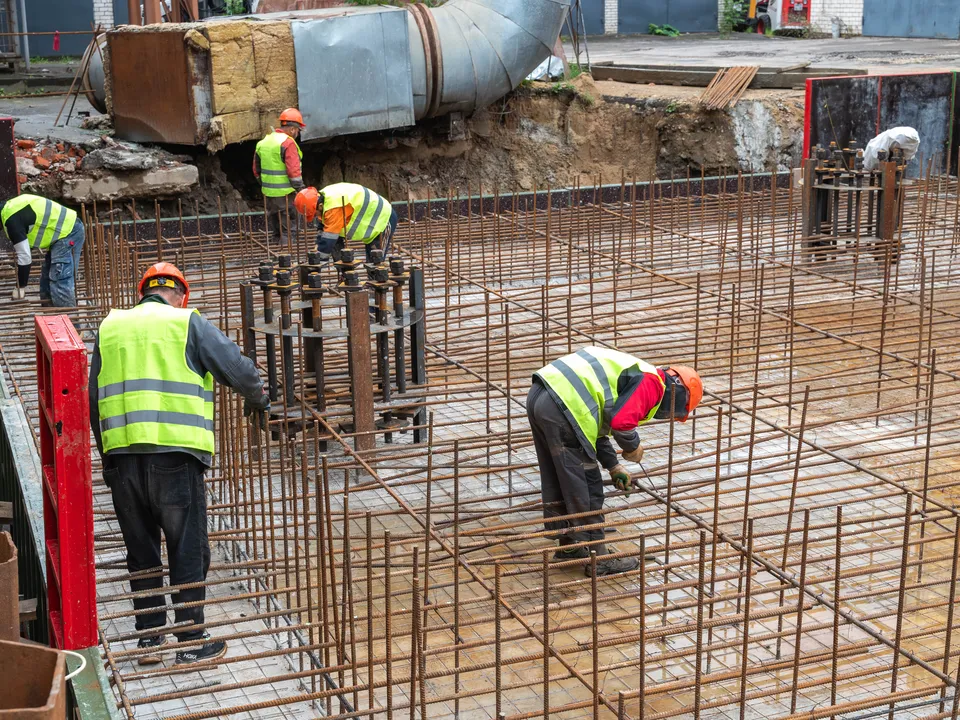

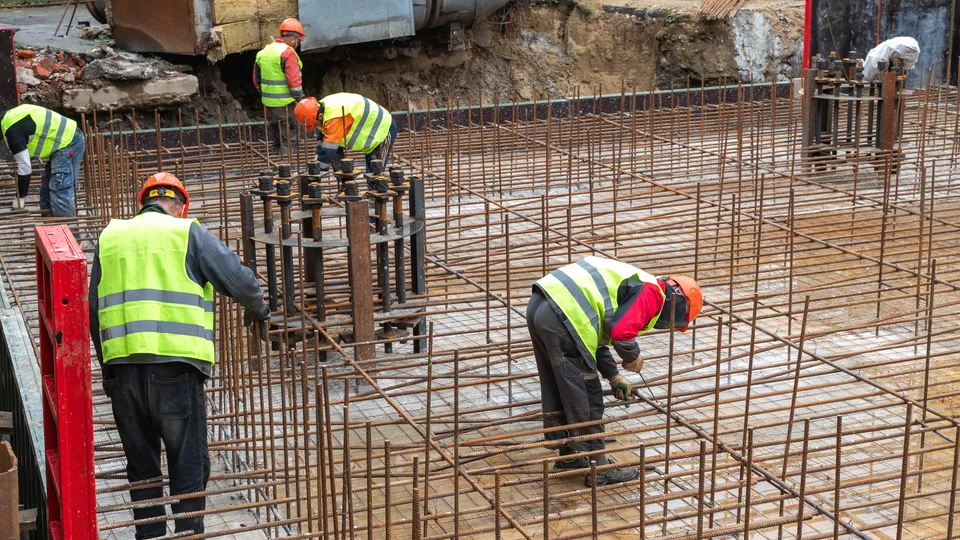

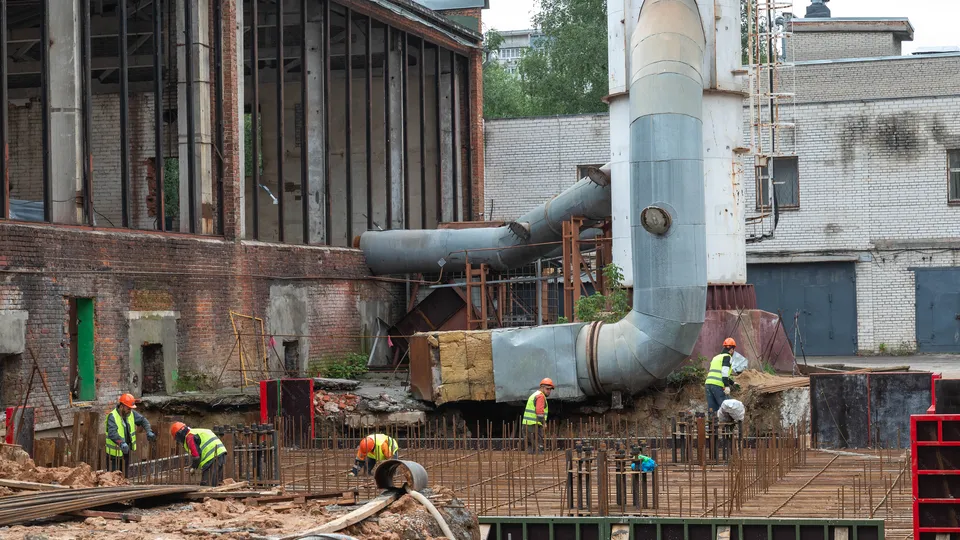

Также в здании готовятся к новому остеклению и отделке помещений. Во дворе рабочие монтируют арматуру для фундамента новой дымовой трубы высотой 75 метров. Ее установка начнется 27–28 августа с помощью высотного крана.

Фото: администрация г.о. Реутов
Фото: администрация г.о. Реутов

«Пробный запуск двух новых котлов намечен на середину сентября. Их мощность близка к совокупной мощности всего прежнего оборудования. По ходу отопительного сезона подключат остальные два котла. Таким образом, появится значительный резерв мощностей», — сообщил главный инженер «Р-Сетевой компании» Андрей Муравкин.

Филипп Науменко поинтересовался деталями работ и спросил, успеют ли строители к сроку. Подрядчики заверили, что материалы готовы, а работы идут по графику.

Параллельно реконструкция идет на котельной № 5 на Юбилейном проспекте, которая отапливает южную часть города. Там также меняют оборудование и ремонтируют здание.

Loading...

По итогам осмотра готовность городской системы теплоснабжения к сезону оценили в 91%.
