В Михневе осталось проложить три км труб до начала отопительного сезона
Новую котельную в Михневе запустят к отопительному сезонуВ Михневе продолжается строительство блочно-модульной котельной мощностью 27 МВт. Объект должен заменить устаревшее оборудование и обеспечить теплом 67 многоквартирных домов в поселке. Сроки поджимают: с 15 сентября по всему округу начнутся пробные топки, и система теплоснабжения должна быть готова.

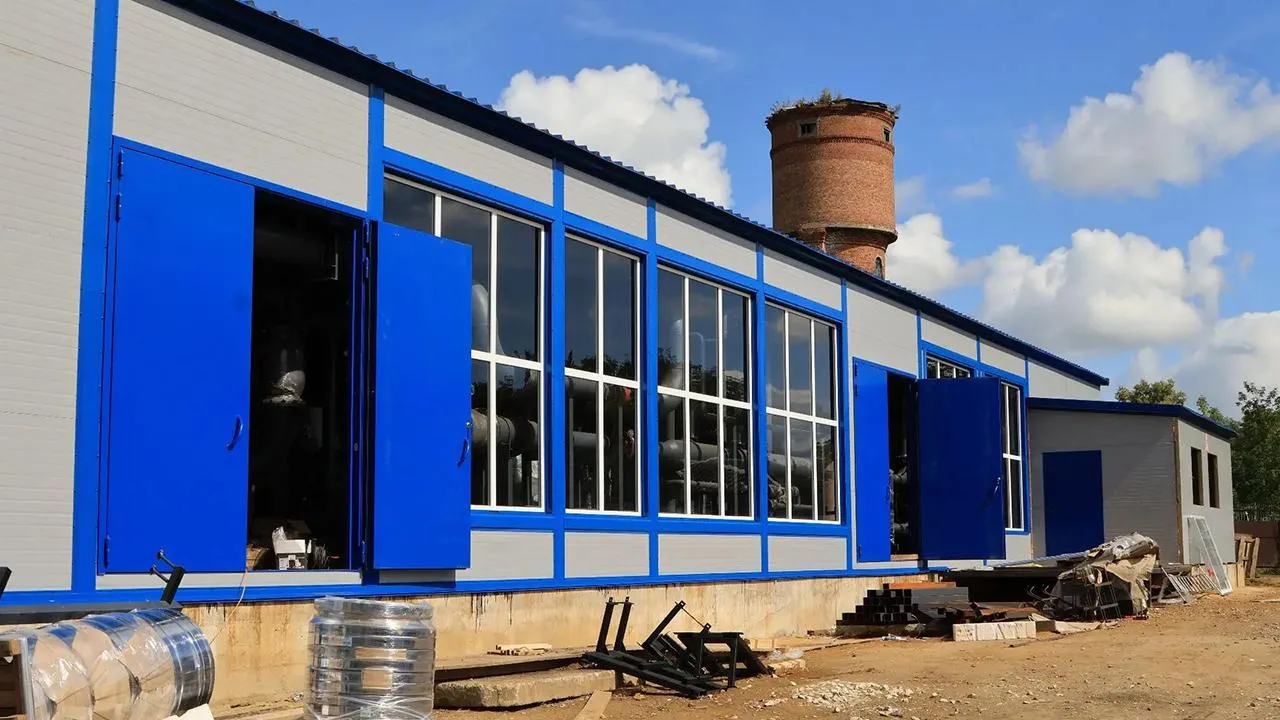

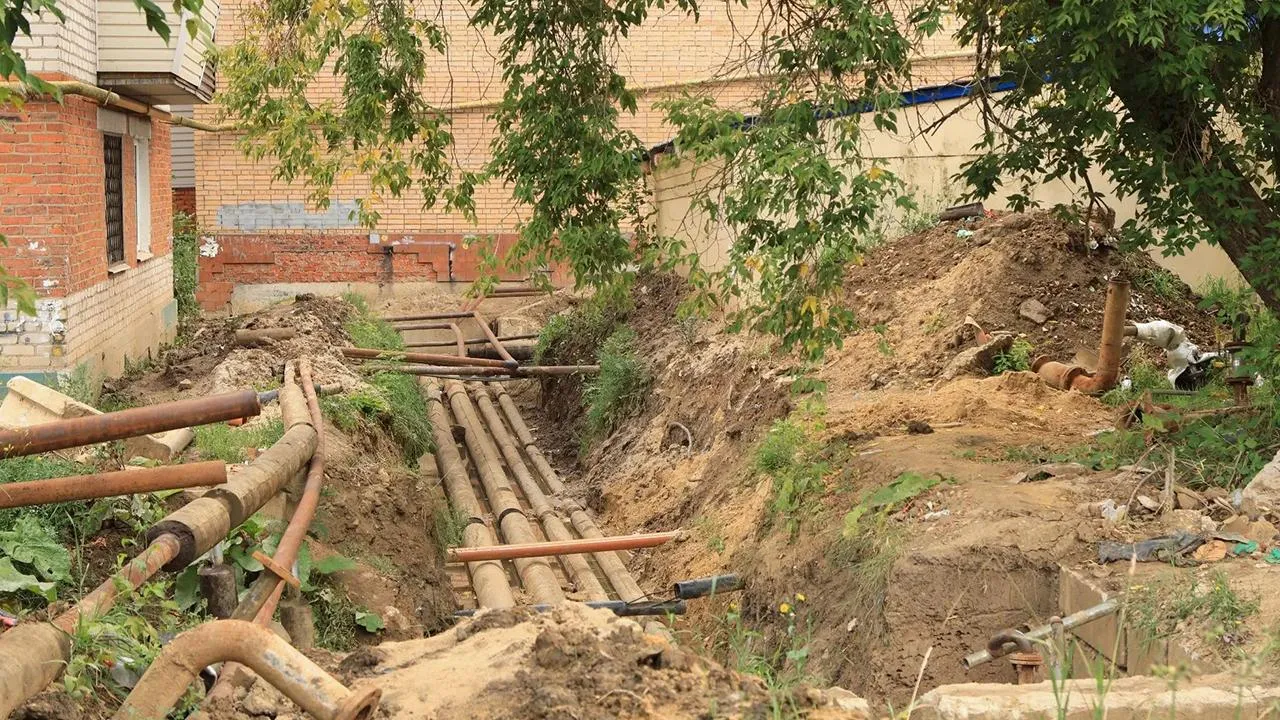

Глава городского округа Ступино Сергей Мужальских проинспектировал стройку вместе с профильными заместителями, руководителем МУП «ПТО ЖКХ», представителями МКУ «Благоустройство» и подрядчиками. Основной объем работ сейчас сосредоточен на прокладке тепловых сетей протяженностью около трех километров. На объекте установлены пять котлов, котельная практически готова. Остается завершить сети, сделать семь переходов и 14 тепловых камер.
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi84LzAxX2ZYWkVuOXIuanBn.webp)
При этом он отметил, что темпы работ пока не полностью устраивают. Подрядчик увеличил количество рабочих с 39 до 46 человек, семь из них трудятся в ночную смену, но глава округа потребовал дальнейшего усиления.
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi84LzAyX2lISWM2VFQuanBn.webp)
Мастер подрядной организации Евгений Борзенко доложил, что за прошедшую неделю на объекте смонтированы доборные элементы, установлены окна и двери. Сейчас монтируют дренажные системы в 8-м — 10-м блоках, завершают сборку газоходов и вентиляции.
Новая котельная будет полностью автоматизированной — управление оборудованием и контроль за аварийными ситуациями организуют дистанционно, без постоянного присутствия персонала. Гарантийный срок на оборудование и монтаж — пять лет, расчетный срок службы котельной — более 50 лет.
По итогам проверки подрядчикам поручили усилить темпы. Ситуация остается на контроле администрации округа.
Ранее REGIONS сообщал, что в Михневе устранят ямы на дорогах и приведут в порядок тротуары к 1 сентября.
