В Бронницах на Москворецкой улице продолжается строительство участков тепловых сетей от новой блочно-модульной котельной мощностью 10 мегаватт до действующих сетей. Общая протяженность трассы составляет 400 метров. Положительное заключение Московской областной государственной экспертизы на проведение работ получено.

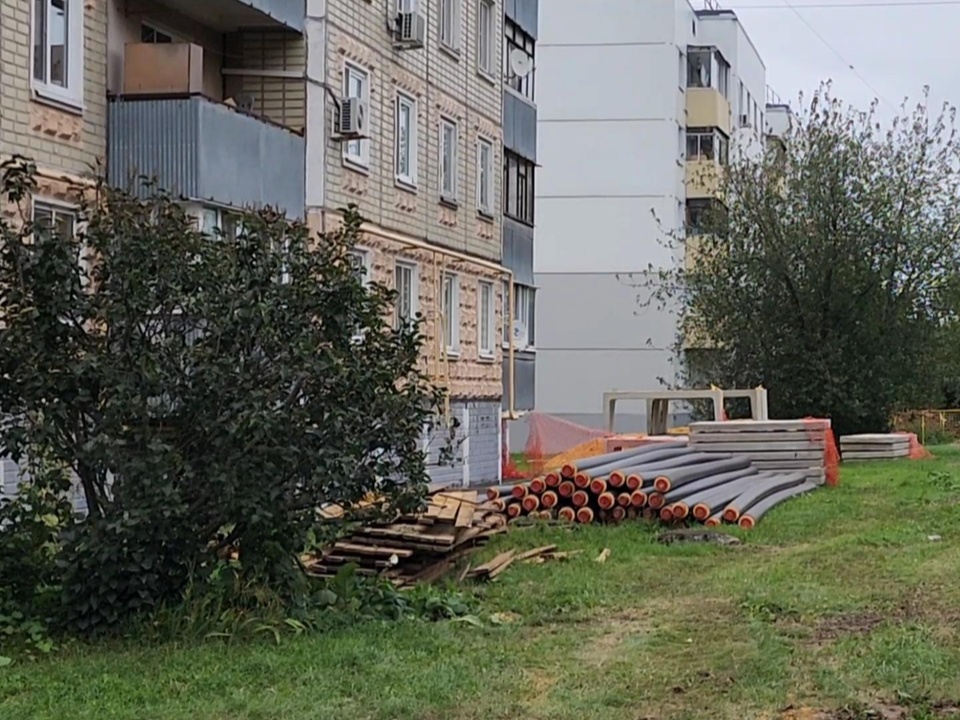

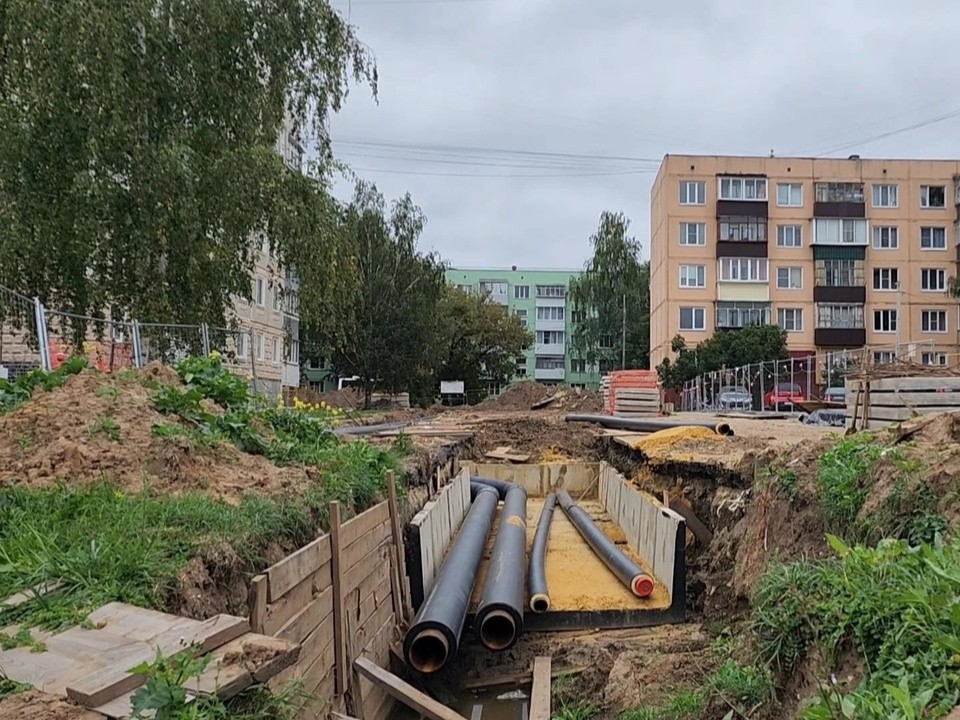

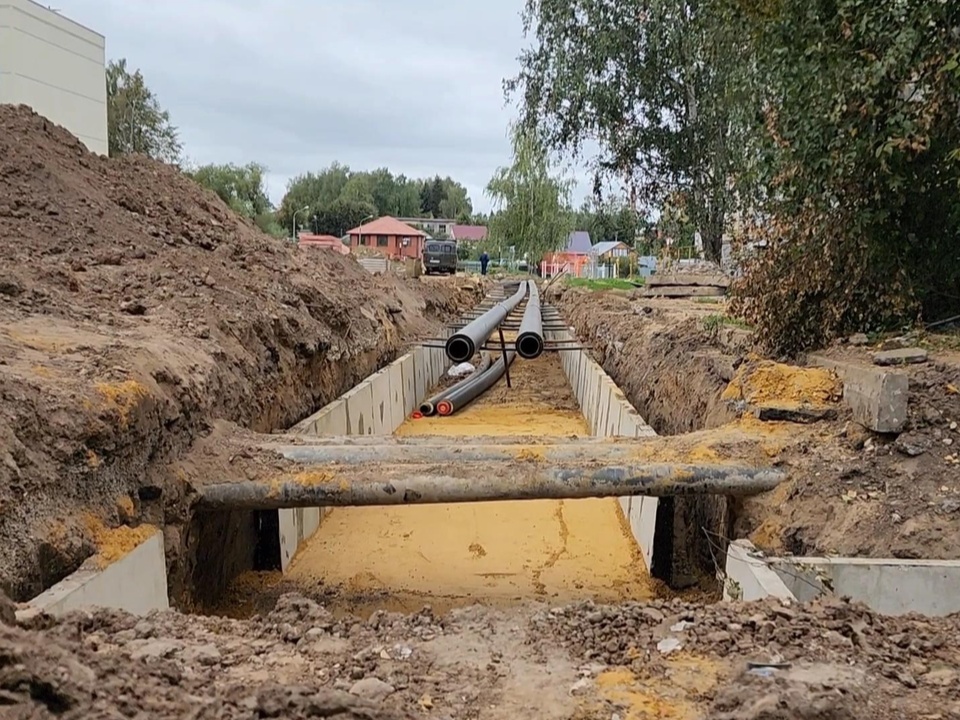

Сейчас ведется монтаж железобетонных лотков под сети. Укладывают трубы диаметром 225, 155 и 100 миллиметров. Следующим этапом планируется монтаж двух тепловых камер. Одна из них — проходная, в которой расположат включающие устройства, задвижки и систему водопонижения.
После завершения работ территорию в зоне строительства приведут в порядок. Окончание работ было запланировано на январь 2026 год, но подрядчик идет с опережением графика — строительство теплосетей завершат уже в ноябре.
