Тепло от новой блочно-модульной котельной, строительство которой завершается на улице 1-й Дзержинской, вскоре пойдет в здание полиции, скорой помощи и в школу № 9.

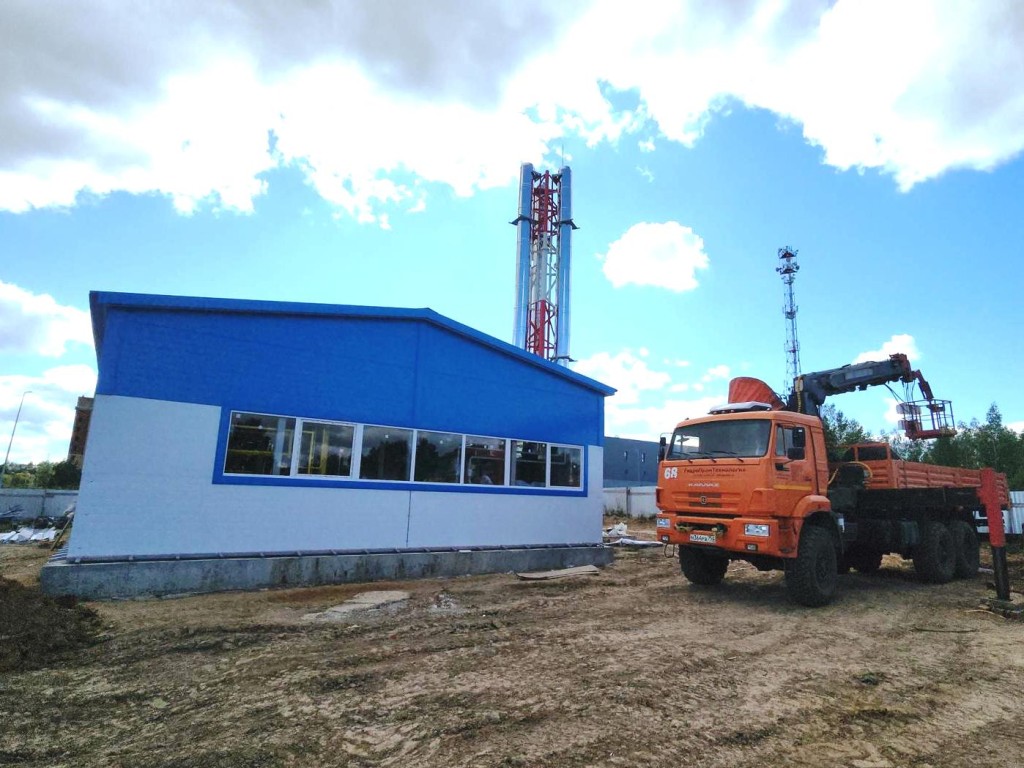

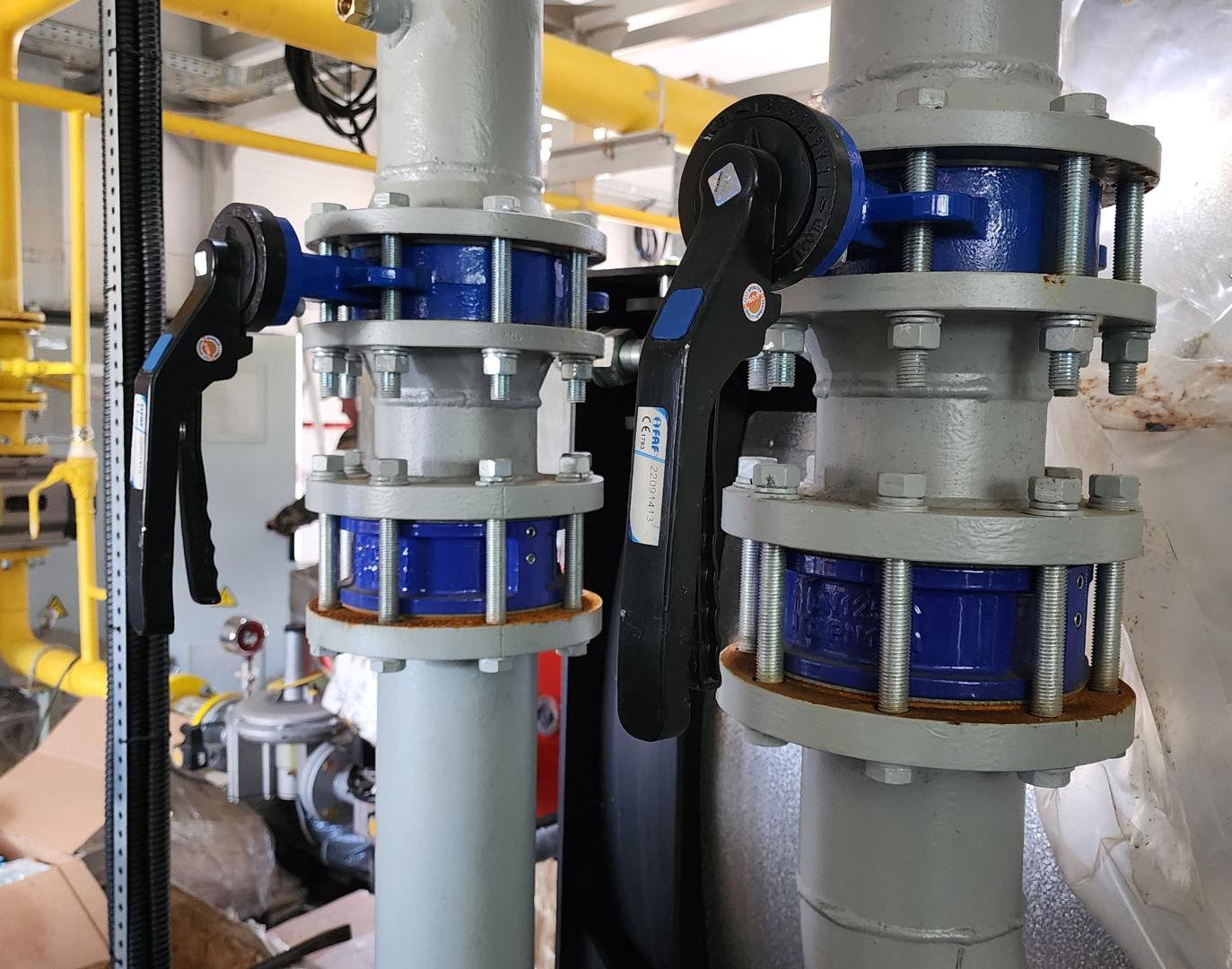

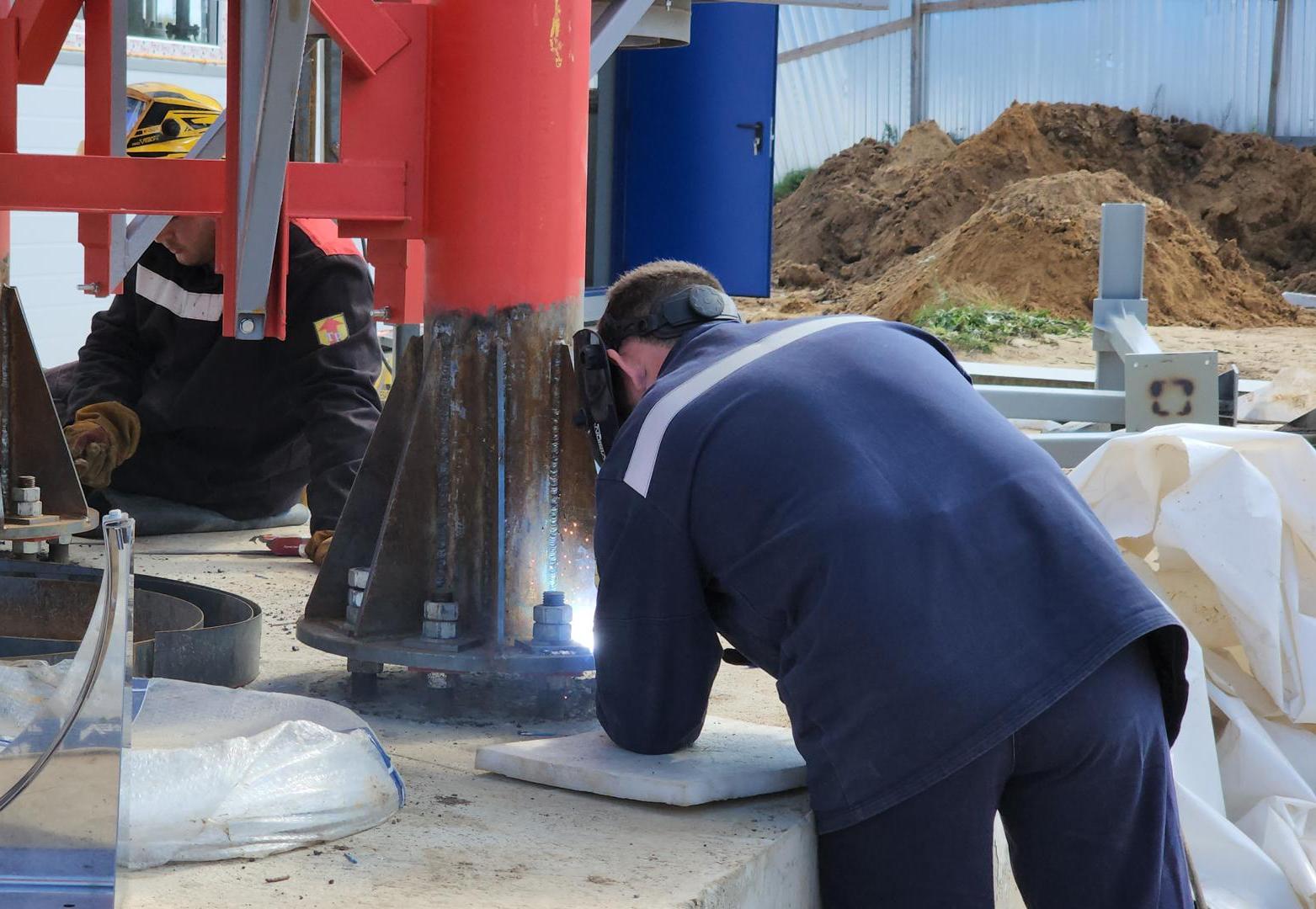

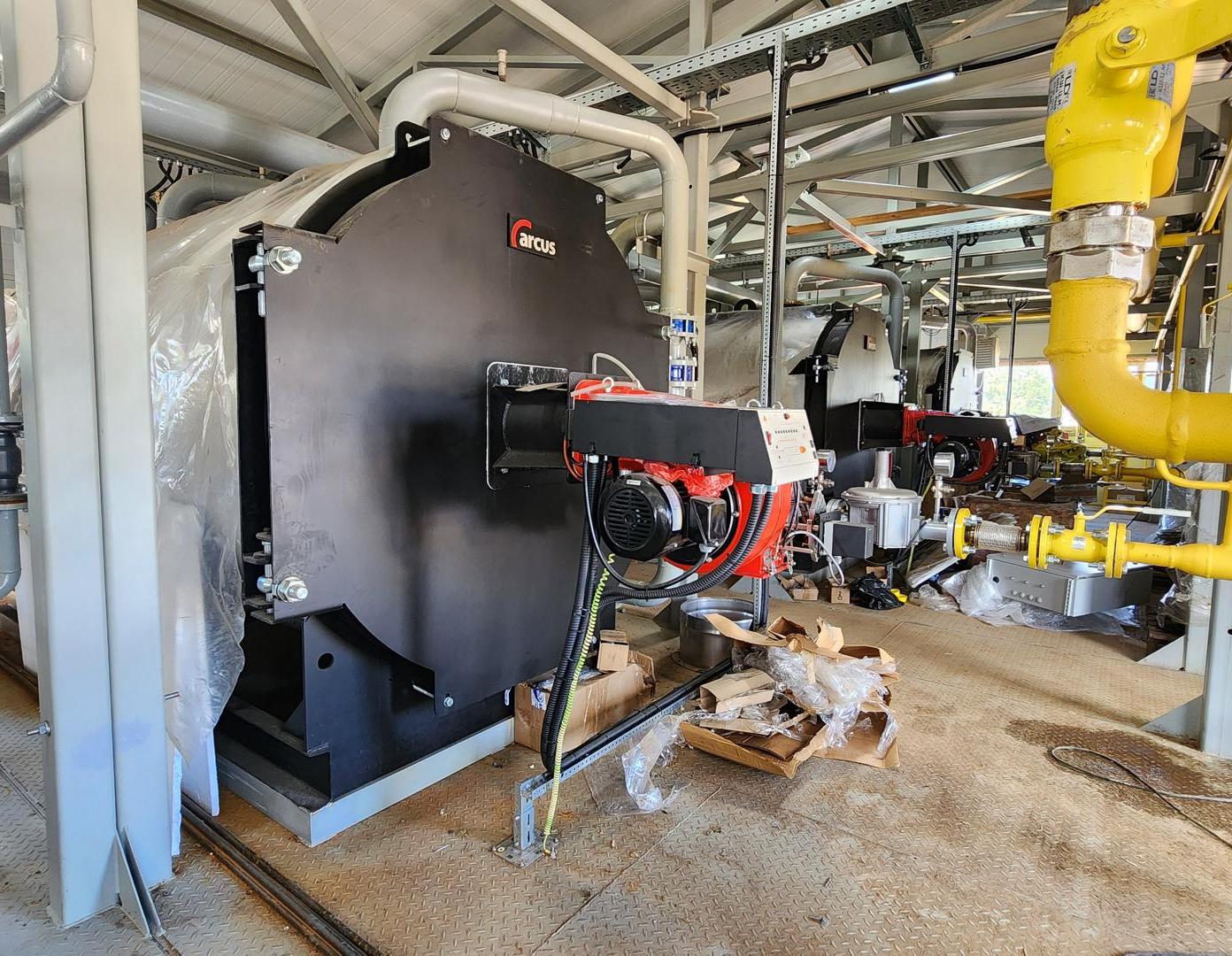

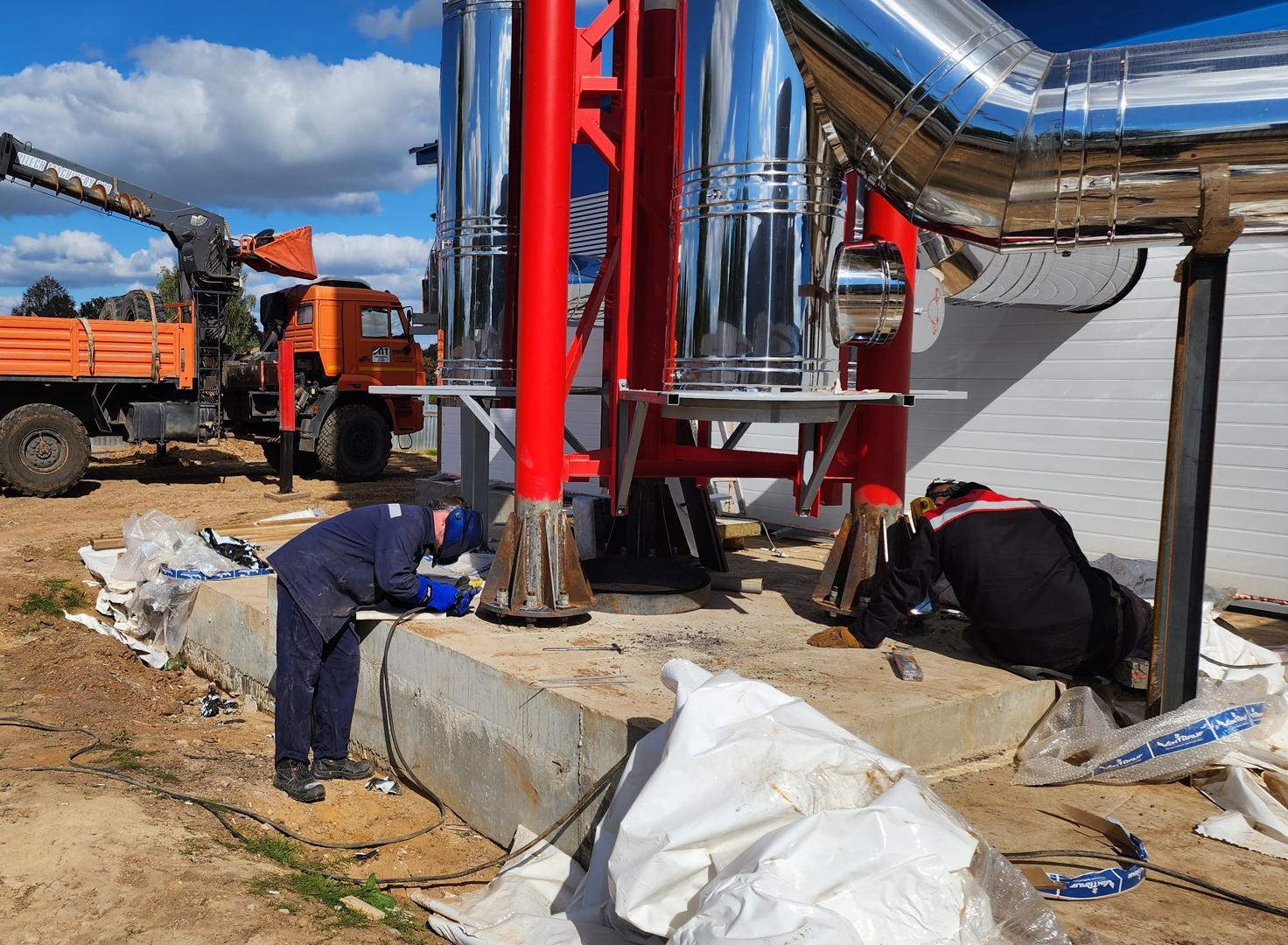

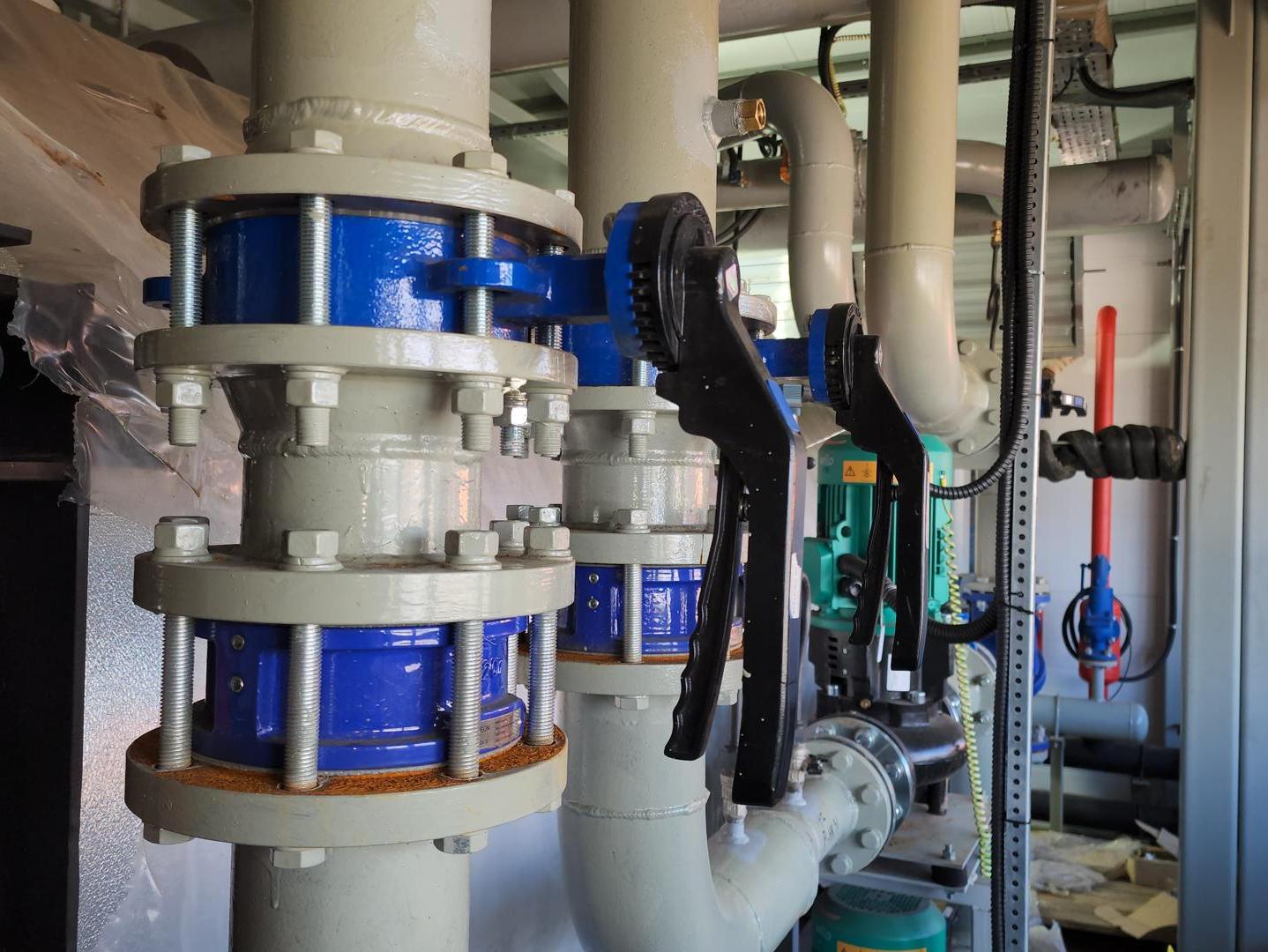

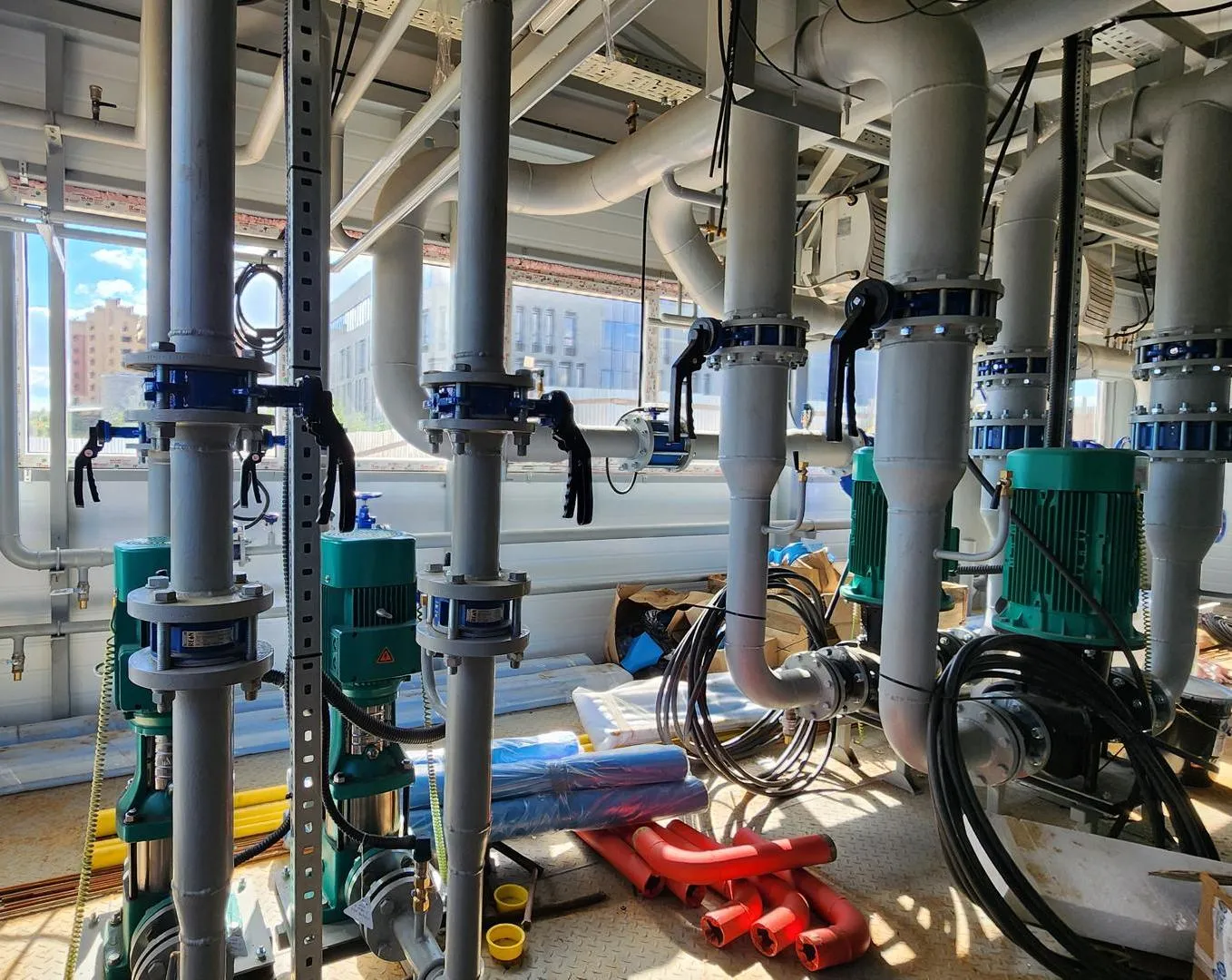

В данный момент на объекте смонтировали основное оборудование, рабочие приступили к электротехнической обвязке, сбору автоматических схем. Завершаются работы по внешним элементам и косметическая отделка здания. В строительстве задействовали 10 человек и две единицы техники.
«Общестроительная готовность котельной составляет 85%. До 20 сентября завершат работы по обвязке оборудования. Готовность сетей внутри площадки — 35%. Уже подведен водопровод для питания котельной. В процессе прокладка газовой трубы. Врезка в существующие сети будет произведена до 30 сентября», — рассказал генеральный директор ООО «А-Групп» Иван Александров.

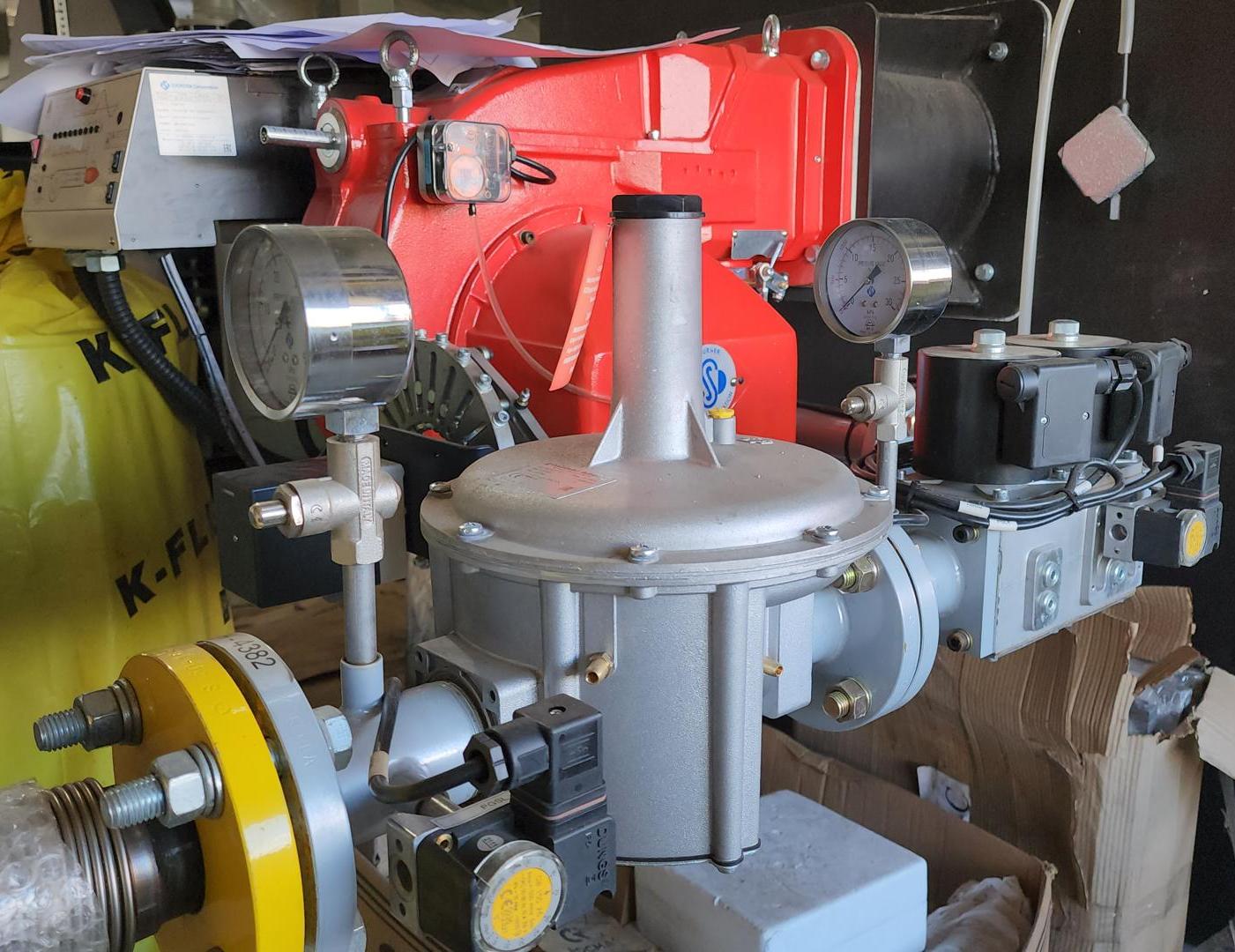

По его словам, далее понадобиться пять дней, чтобы провести пусконаладочные работы. А ориентировочная дата запуска котельной — 16 октября. Как уточнил Александров, новый тепловой пункт мощностью 6Мвт произвели в Тамбове. Блочно-модульная котельная будет работать на газе. Она полностью автоматическая и не требует присутствия операторов. Автоматикой также предусмотрено множество программ, включая аварийные.
Ранее, как сообщалось, режим повышенной готовности ввели во 2-м микрорайоне в связи с ремонтом теплосети.
