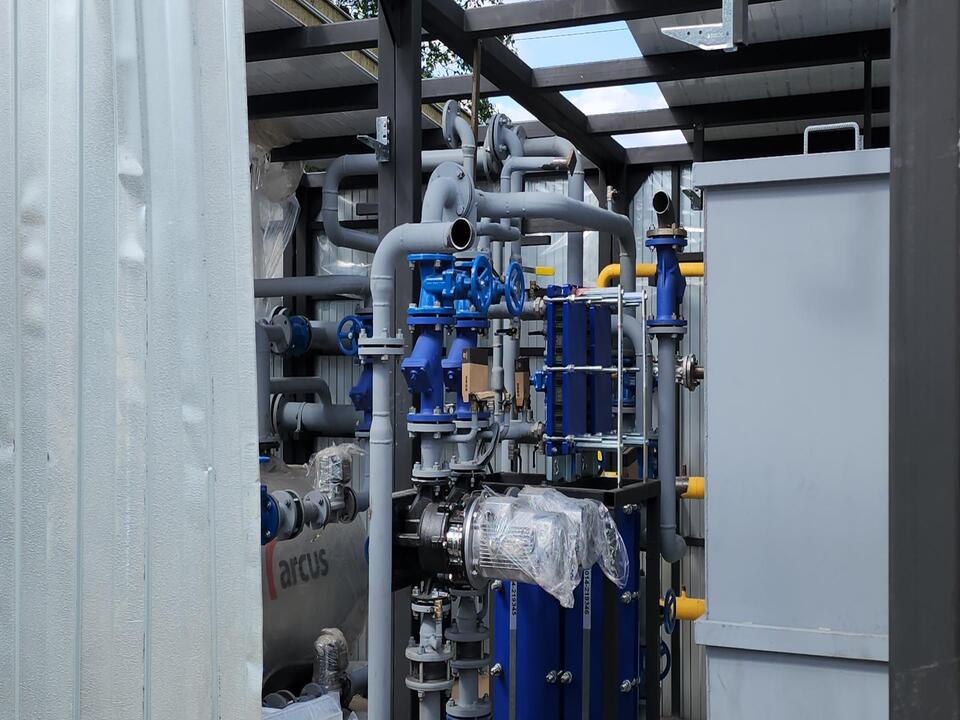

Основное оборудование доставили на стройплощадку новой блочно-модульной котельной. Строительство ведется в данный момент на улице Коммунистической в Кашире. Сам теплопункт монтировали в Ижевске, далее его привезли на грузовом транспорте, переместив оборудование при помощи автокрана.

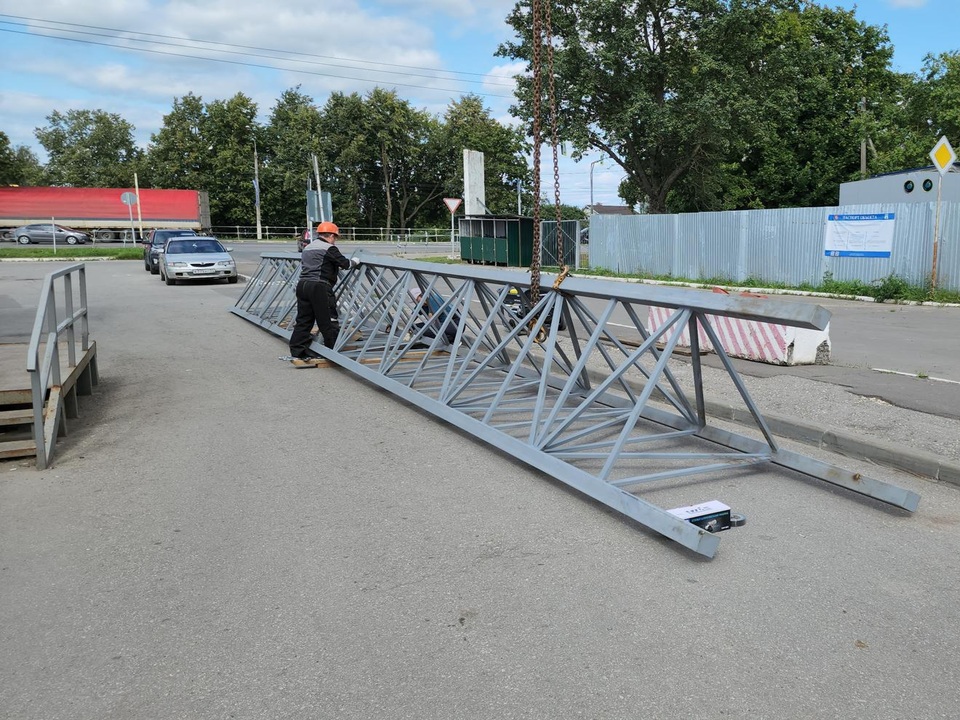

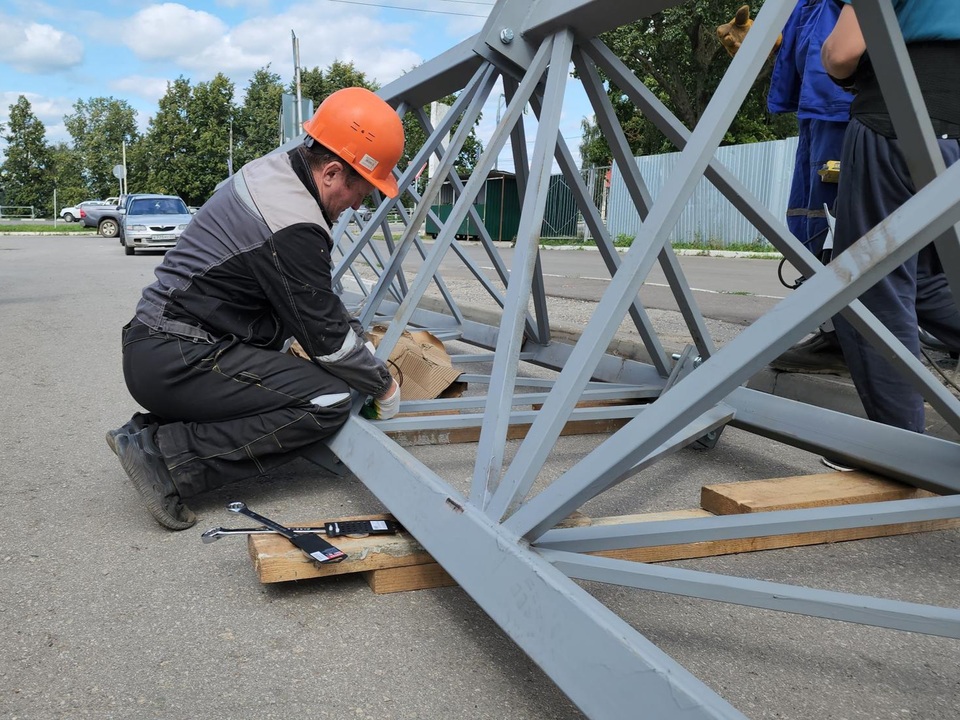

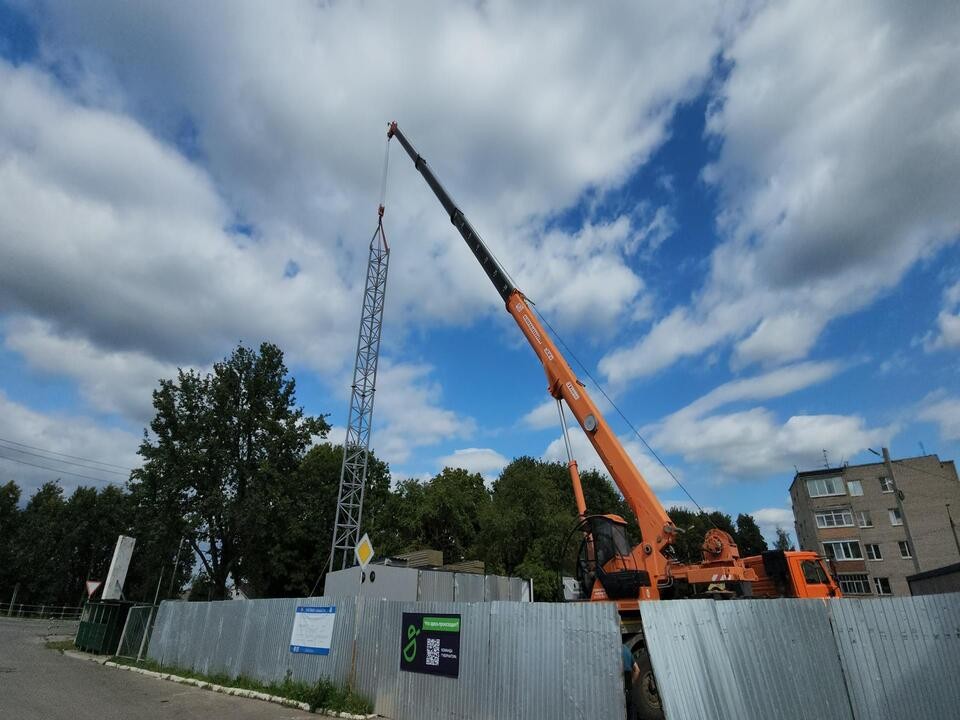

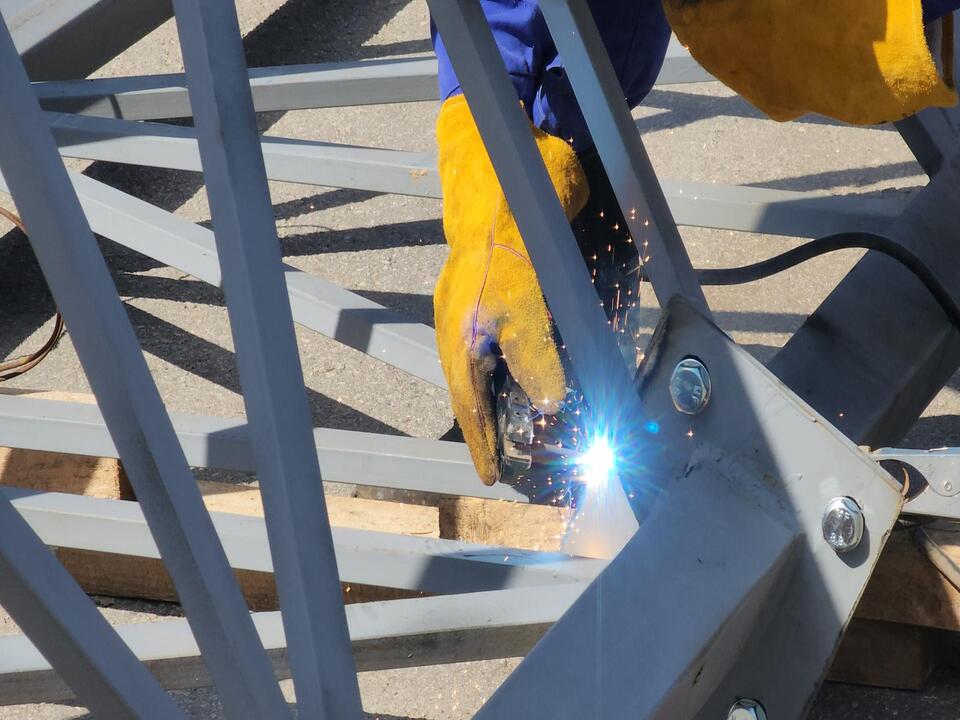

Сначала на бетонное основание под будущую котельную установили технологическое сооружение, в котором находится основное оборудование. Это и котлы, и горелки, и насосы, а также запорная арматура и шкафы управления. На втором этапе рабочие установили мачты для дымовых труб. Собрали ее из двух ферм, соединили болтами, после чего сварили. Конструкцию же при помощи крана смонтировали на фундамент и закрепили.
Блочно-модульную котельную планируют ввести в эксплуатацию до начала отопительного сезона. Совместно с городскими службами сюда подведут необходимые инженерные сети, затем проведут пусконаладочные работы. Мощность теплопункта составит 1 МВт.
